Belirti, kararın hangi bölümde verildiğini söyler. Sizdekini seçin, o bölüme gidin.
İkisi de bulunduğu bölümün karar anında duruyor; kendi ölçünüzü girdiğinizde sonuç sayfadaki tabloların yöntemiyle çıkar.
Hangi yöntem, nokta onarım mı yenileme mi? Kaç metrekare, ne kadar bütçe?Çatı Neden Akar, Su Kaçağı Nasıl Tespit Edilir?
Tavanda leke çıktığında ilk refleks, lekenin tam üstündeki kiremitlere bakmaktır. Genellikle yanlış yere bakılır. Suyun çatıdan içeri girdiği nokta ile içeride göründüğü nokta aynı düşey hatta nadiren bulunur; ikisinin arasında metrelerce yatay yol olabilir. Bu yüzden çatı tamiri malzeme seçmekle değil, kaçağın kaynağını kanıtlamakla başlar.
- Teşhis: su nereden giriyor, belirti neden başka yerde çıkıyor, hangi ölçüm bunu kanıtlıyor.
- Onarım kararı: hangi malzemede hangi yöntem çalışır, nokta yama nerede biter.
- Uygulama: işi kim yapar, yüksekte çalışmanın güvenliği nasıl kurulur.
- İzin ve sözleşme: hangi müdahale ruhsat ister, garanti neyi kapsar.
- Bütçe ve sorumluluk: maliyeti hangi değişkenler belirler, masrafı kim öder.
Zincirin ilk halkası teşhistir. Kaynağı bulunmamış bir sızıntıda geri kalan her karar tahmine dayanır.
Akan Çatının Ardındaki Asıl Neden
Taşıyıcı sistemle onu koruyan kabuk aynı takvimde yürümez. Aradaki fark, her binanın ekonomik ömrü boyunca en az bir, çoğu zaman iki kez kapsamlı çatı onarımı ya da aktarma görmesini zorunlu kılar. Akan çatı bu yüzden istisna değil, takvimi kaçırılmış bir bakım kalemidir.
Hasarın kaynağı ise beklenenin tersidir. Saha incelemeleri ve eksper raporları, su kaçaklarının büyük bölümünün kaplamanın fiziksel ömrünü doldurmasından veya fabrikasyon hatasından değil, uygulama hatasından doğduğunu gösteriyor: eksik bindirme payı, yanlış döşeme yönü, birbiriyle uyumsuz malzeme kombinasyonu, çözülmemiş detay. Hata rastgele de dağılmaz. Termal genleşmenin katmandan katmana değiştiği ve işçiliğin zorlaştığı düğüm noktalarında toplanır:
- baca dipleri, havalandırma ve tesisat çıkışları
- parapet dönüşleri ile köşe birleşimleri
- iki çatı yüzeyinin buluştuğu gizli dereler, yani parapet arkasında kalan iç oluklar
- dilatasyon derzleri, aydınlık fenerleri ve asansör kulesi çevresi
Gizli dere bu listenin en kırılgan halkasıdır: çatının geri kalanından süzülen suyun tamamı oradan geçer, dolayısıyla metrekare başına en yüksek debiyi o taşır. Üstüne sürekli su akışı, doğrudan güneş ve beton ile metal arasındaki farklı genleşme eklenir. Eğim de çoğu kez yetersizdir. Dere tabanında meyil %2'nin altına düştüğünde su süzgece ulaşamadan göllenir ve yalıtımı kalıcı olarak su altında bırakır.
Su Nereden Girer, Leke Neden Başka Yerde Çıkar?
Yerçekimi, rüzgârın yarattığı basınç farkı ve yapı malzemesinin kılcal emme gücü birleştiğinde su yatay olarak da ilerler. Yalıtım örtüsünün altına sızan su, eğim betonunun üzerindeki mikro boşluklarda metrelerce yol alıp en zayıf bulduğu çatlaktan, tesisat boşluğundan veya derzden içeri süzülür. Bu davranışa su yürümesi denir ve teşhisi zorlaştıran asıl etken odur. Modifiye bitümlü membran tam yüzey yapıştırma ile uygulanmamışsa ya da altında hava cepleri kalmışsa su, örtü ile beton arasında neredeyse serbestçe yayılır.
Sonuç yalnızca leke değildir. Yüzeyde çiçeklenme ve boya kabarmasıyla başlayan süreç ilerlediğinde, betonarme içindeki çelik donatı oksitlenir; paslanan demir genleşerek paspayını atar ve katmanlar birbirinden ayrışır. Bu aşamada sorun bir kaplama sorunu olmaktan çıkar, taşıyıcı sistemin dayanımını tehdit eden yapısal bir soruna dönüşür.
Kapalı hacimde biriken nem ikinci bir iz bırakır. Küf ve mantar kolonileri, alerjik bünyelerde astım ve deri reaksiyonlarını tetikleyebilen mikrobiyal uçucu organik bileşikler üretir. İç mekânda alınan küf kokusu, gözle görünmeyen bir su yürümesinin en güçlü göstergelerinden biridir. Çatı katı ve tavan arası bu nedenle sadece gözle değil, burunla da denetlenir.
Kaynak kiremitte veya tekil bir kırıkta değil de yalıtım katmanının kendisinde ya da katmanlar arası birleşim detayında çıktığında iş noktasal onarımı aşar. Hangi izolasyon sisteminin nerede kullanıldığını ve katmanların nasıl kurgulandığını Çatı İzolasyonu: Malzeme, Uygulama ve Sistem Seçimi Rehberi sayfasından takip edebilirsiniz.
Çatı Su Kaçağı Tespiti Nasıl Yapılır?
Belirtiden Kaynağa Giden Sıra
- İç mekânı haritalandırtavan arasındaki damlama sesleri, ahşap yüzeylerde renk değişimi ve çürüme, tavan kaplamasındaki lekeler ve boya kabarmaları tek tek işaretlenir. Lekenin yağıştan ne kadar sonra büyüdüğü de not edilir; gecikme, suyun kat ettiği yolun uzunluğuna dair ilk ipucudur.
- Dış kabuğu tarauçmuş veya kaymış kiremit, dondan çatlamış yüzey, UV altında gevrekleşip yırtılmış membran, ayrışmış baca dibi sacı, tıkanmış dere ve korozyona uğramış bağlantı elemanı aranır. Tarama, iç haritadaki noktanın hizasıyla sınırlı tutulmaz; o noktanın yukarısında kalan eğimin tamamı incelenir.
- Nemi ölç, tahmini kestermal kamera ıslak alanın sınırlarını çizer, dijital nem ölçer bulguyu sayısal olarak doğrular. İki cihaz aynı bölgeyi işaret etmiyorsa kırma kararı verilmez.
- Şüpheyi kontrollü suyla sınaşüpheli detaylar tek tek sulanır ve iç mekân eşzamanlı gözlenir. Aynı anda birden fazla bölge sulanırsa sonuç okunamaz hale gelir; her bölgeye farklı renkte floresan izleyici boya eklendiğinde giriş noktası şüpheye yer bırakmadan ayrışır.

Tahribatsız Test Yöntemleri
Deneme yanılmayla kırıp dökmek hem zaman hem para kaybıdır. Aşağıdaki yöntemler yüzeyi açmadan ölçüm yapar ve çoğu vakada kırılacak alanı birkaç metrekareye indirir.
| Yöntem | Nasıl çalışır | Ölçü veya standart | Nerede işe yarar |
|---|---|---|---|
| Termal kamera | Suyun özgül ısısı yüksektir; akşam soğumasında ıslak bölge çevresine göre sıcak, gündüz buharlaşma soğuması nedeniyle soğuk görünür | Ölçüm saati sonucu belirler | Geniş açıklıklı membran ve teras çatıda kırmadan tarama |
| Dijital nem ölçer | Malzemenin dielektrik sabiti üzerinden içindeki suyu sayısal ölçer | Ahşapta %20 rutubet kritik eşiktir | Termal bulgunun doğrulanması, duvar içi kılcal hareket |
| Kontrollü su testi | Kritik detayın her 1 metresine 30 dakika boyunca dakikada 5 litre sabit debiyle su verilir | EN 13051, AAMA 501.2 | Baca dibi, parapet dönüşü ve gizli derenin gerçek sağanak koşulunda sınanması |
| Floresan boya | Farklı bölgeye farklı renk verilir, iç mekânda biriken su UV feneriyle okunur | Su testiyle birlikte uygulanır | Suyun izlediği güzergâhın renkle ispatı |
| Duman testi | İzole edilmiş hatta yapay beyaz duman basılır, duman çatlaktan yüzeye çıkar | 22x9 mm tablet, ~45 saniye yanma, 2-5 m³ duman; alevsiz ve issiz | İniş borusu, havalandırma şaftı, membran altı boşluk |
| Blower door | Fan sistemi bina içinde sabit basınç farkı yaratır, sensör hava akışını ölçer | ISO 9972, 50 Pascal (4-5 kuvvetinde rüzgâra denk) | Kiremit altı örtüdeki yırtık, saçak boşluğu, enerji kaçağı |
Duman tabletleri lastik tozu, çinko ve naftalin içermeyen formda üretilir, bu yüzden kapalı hacimde de kullanılabilir. Blower door ise iki sonucu birden verir[1]: su kaçağının yanında ısı kaçağını da haritalar.
Bütün bunlara rağmen bazı vakalarda kaynak noktasal olarak bulunamaz. Membran altına yayılmış geniş bir hidrostatik birikimde katmanların tesviye betonuna kadar sökülüp yalıtımın sıfırdan kurulması, tek kalıcı ve ekonomik çözümdür. Teşhis atlandığında ise geriye tek bir refleks kalır: görüneni kapatmak. Çatı tamir macunu, mastik veya silikonla kapatılan bir leke sızıntıyı durdurmaz, yalnızca izini siler. Su aynı yoldan akmaya devam eder; bir sonraki belirti daha uzakta ve daha pahalı çıkar.
Tavandaki Leke Sızıntı mı, Yoğuşma mu?
Her nem lekesi çatı akması değildir. Çatı su kaçırıyor sanılan ıslaklıkların bir bölümü dışarıdan değil, binanın kendi içinden gelir. İç mekânda solunum, duş, yemek pişirme ve ısınma sürekli su buharı üretir. Bu buhar, basınç farkı nedeniyle sıcak iç ortamdan soğuk çatı kabuğuna doğru hareket eder ve kış aylarında OSB, mertek veya kiremit altı yüzeyine çarptığında yoğuşarak sıvı hale döner. Su yalıtımı dışarıdan gelen yağmuru kusursuz tutsa bile çatı, kendi ürettiği bu suyla içeriden çürüyebilir.
Ayrım çoğu zaman zamanlamadan okunur. Yoğuşma kaynaklı ıslaklık yağıştan bağımsızdır, kış aylarında yoğunlaşır ve tek bir noktada değil geniş bir yüzeyde eşit dağılır; sızıntı ise yağışı takip eder ve belirli bir izi vardır. Sonuç yine de ortaktır: taşyünü veya camyünü ıslanınca yalıtkanlık değeri neredeyse sıfırlanır, ahşap çürür, küf kolonisi kurulur.
Çözüm tarafında ölçüler nettir. TS EN 13859-1 uyumlu nefes alan buhar dengeleyici örtüler 90 ila 135 gram/metrekare yoğunlukta üretilir[2]; kiremit altı uygulamalarında genellikle 130 gramlık tip tercih edilir. Örtü daima saçaktan mahyaya doğru, en az 10 santim bindirme payıyla ve paslanmaz geniş başlı çivi veya zımbayla gergin serilir. Dışarıdan rüzgârla sürüklenen yağmuru tutar, içeride oluşan buharı difüzyonla dışarı salar.
Ahşap için eşik daha da somuttur: rutubet oranı %20'nin altına indiğinde biyolojik bozulma durma noktasına gelir, güvenli hedef %15 civarıdır. Kronik nem altında kalan mertek, aşık ve yastıklarda çürüme ilerlediğinde kapsamlı onarımda karkasın en az %15'inin yenilenmesi endüstri kabulüdür. Binadaki toplam ısı kaybının dörtte biri de çatıdan gider; yalıtım katmanının kalınlığı ve yerleşimi bu yüzden yalnız konfor değil, nem dengesi kararıdır. Mertek arası ve döşeme üstü çözümlerin karşılaştırmasını Çatı Arası Isı Yalıtımı: Malzeme, Uygulama ve Maliyet Rehberi sayfasında bulabilirsiniz.
Çatıyı Yaşlandıran Etkenler
Çatıyı yoran şey tekil bir darbe değil, kesintisiz maruziyettir. Üç mekanizma malzemeyi farklı yollardan aynı sona götürür.
Ultraviyole ışınlar polimeri gevretir. UV fotonları bitüm, PVC, TPO ve shingle gibi kaplamalarda kovalent bağları kırar, açığa çıkan serbest radikaller oksijenle tepkimeye girip fotooksidasyonu başlatır. Zincir kırılmalarıyla molekül ağırlığı düşerken istenmeyen çapraz bağlanma yüzeyi sertleştirir; malzeme esnekliğini kaybeder, yüzey pürüzlülüğü ve mikro çatlak derinliği artar. Laboratuvarda 2000 saatlik hızlandırılmış yaşlandırma sonunda cam elyaf takviyeli polimerlerin bükülme mukavemeti başlangıç değerinin %59 ila %64 bandına iner. Aynı testte bazalt fiber takviyeli kompozitler, fiberin kalkan etkisi sayesinde mukavemetinin %95'ini korur. Teras ve endüstriyel çatılarda beyaz, yansıtıcı likit membran kaplamalar bu yıkımı yavaşlatır ve yaz aylarındaki soğutma yükünü düşürür.
Asit yağmuru metali ve harcı yer. Kükürt dioksit ile azot oksitler su buharıyla birleşince sülfürik ve nitrik asit aerosolleri oluşur. Temiz yağmurun pH değeri 5,6 civarındayken asidik çökelmede bu değerin altına iner. Karbonat esaslı kil kiremit, baca harcı ve çıplak metal kaplama bu ortamda agresif biçimde aşınır. Çinko, alüminyum ve galvaniz çelik özellikle savunmasızdır: asit, yüzeydeki koruyucu pasif oksit tabakasını eritir, galvanik korozyon hızlanır ve kesit incelir.
Donma çözülme döngüsü malzemeyi içeriden patlatır. Su donarken hacmi yaklaşık %9 büyür. Gözenekli kiremidin, şapın veya kılcal çatlak taşıyan derzin içine giren su gece buza döner, gündüz çözülür ve geride daha geniş bir boşluk bırakır. Yüzlerce döngü sonunda yüzey pullanır, malzeme un ufak olur, kiremit kırılır. Kil esaslı geleneksel kiremit bu döngüye çimento içerikli ve metal esaslı kaplamalardan daha az dayanır; sert kış ikliminde su emme kapasitesi düşük malzeme seçmek, don hasarını azaltmanın en doğrudan yoludur.
Çatı Bakımı Nasıl Yapılır?
Çatı Bakımı Kaç Yılda Bir Yapılır?
Rutin bakımın sıklığı yılda en az iki kezdir ve iki mevsimin işi birbirinden farklıdır. İlkbaharda kışın bıraktığı hasar aranır: kırık ve kaymış kiremitler, buz kütlelerinin yırttığı dereler, ayrışmış baca dibi sacları, UV ve don kaynaklı yüzey çatlakları. Sonbaharda ise hazırlık yapılır. Dökülen yaprakların doldurduğu oluklar boşaltılır, iniş boruları açılır, çatı penceresi contaları ve bağlantı elemanları gözden geçirilir.
| Çatının yaşı | Bu bantta yapılan | Kapsam |
|---|---|---|
| 1-5. yıl | Rutin denetim | İlkbahar ve sonbaharda oluk temizliği, yosun kontrolü, çatı penceresi contalarının ve baca dibi saclarının gözden geçirilmesi. |
| 10-15. yıl | Ara bakım | Membran ve shingle kaplamalar yaşlanma belirtisi verir: bini paylarında ayrışma, mastik dolgularda kuruma ve çatlak. Teras çatıda yüzey UV dayanımlı elastomerik kaplamayla yenilenerek ömür uzatılabilir. |
| 20-30. yıl | Aktarma | Kiremidin kendisi elli yılı aşabilir; altındaki su yalıtım örtüsü, muşamba ve ahşap karkas bu bantta hidro-izolasyon vasfını yitirir. Örtü altı sistemlerin tamamen yenilenmesi gerekir. |

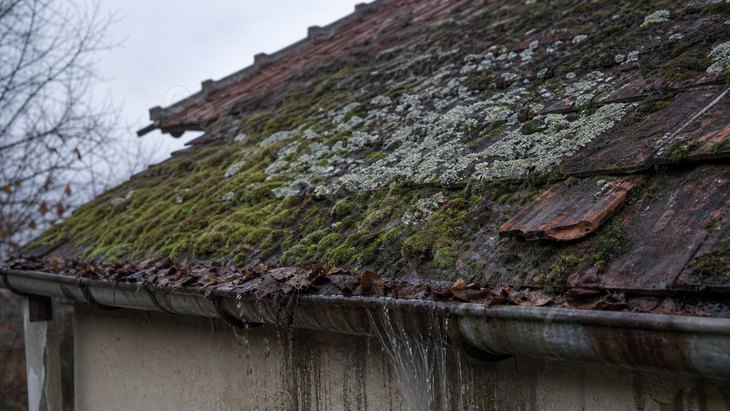

Takvimin en çok ihmal edilen kalemi oluktur. Tıkalı oluk suyu saçak altına ve cepheye taşırır, kışın buz kütlesi oluşturarak dereyi yırtar; yani temizlik gecikmesi doğrudan sızıntıya dönüşür. Oluk ve yüzey temizliğinin nasıl yürüdüğünü Oluk & Çatı Temizliği sayfasında görebilirsiniz.

Çatı Nasıl Temizlenir?
Yüksek basınçlı yıkama çatıya zarar verir. Eski ve gözenekli kiremitler tazyikle parçalanabilir, su bindirme paylarının altına girip örtüyü aşarak iç mekâna ulaşabilir. Basınçlı cihaz zorunluysa düşük barla ve daima mahya yönünden saçak yönüne, yani yukarıdan aşağıya doğru çalışılır.
Yosun, alg ve liken kuzeye bakan cephelerde, ağaç altı gölgelerde, eğimi düşük ve havalandırması yetersiz çatılarda kaçınılmaz olarak yerleşir. Bu köksüz bitkiler suyu ve besini doğrudan yüzeyden emer, biriken tabaka yağmur suyunu sünger gibi tutar. Çatı artık kurumaz. Sürekli nem altındaki kiremit ve altındaki ahşap karkas hızla çürür, hapsolan su kışın donma çözülme hasarını en üst düzeye çıkarır. Martı, güvercin ve karga pislikleri ise yüksek ürik asit içerdiği için düşük pH'lıdır; uzun süre yüzeyde kaldığında metal kaplamanın boyasını ve kiremidin yüzey sırrını yakar.
Müdahale hafiften ağıra doğru kurulur. Yüzeysel yosunlanmada seyreltilmiş beyaz sirke veya karbonat, yosunun hücre yapısını bozarak kurutmaya yeter. Çinko bazlı yosun öldürücülerden uzak durulur: yağmurla toprağa ve yeraltı sularına karışıp sucul yaşama toksik etki yaptıkları kanıtlanmıştır. İnatçı kir, reçine ve kuş pisliği için pH nötr, 8 civarı değerdeki enzimatik temizleyiciler kullanılır. İyonik olmayan yüzey aktif madde içeren bu formüller su ile 50 kata kadar seyreltilebilir, kiri moleküler bağından koparır ve yüzeyde bıraktıkları ince film sayesinde kiremidi yeni kirlenmeye ve UV'ye karşı kısmen korur. Temizlik bittiğinde gözenekli yüzeye silan veya siloksan esaslı hidrofobik emprenye sürülerek yeni sporların ve nemin tutunması zorlaştırılır.
Teşhis ve bakım, çatının hangi noktasında ne tür bir hasar olduğunu ortaya çıkarır. Onarımın nasıl yapılacağını ise o noktadaki malzeme belirler. Kiremit, membran, shingle ve sandviç panel aynı sızıntıya birbirinden tamamen farklı müdahaleler ister.
Teşhis hasarın hangi katmanda olduğunu söyler; onarımın nasıl yürüyeceğini ise çatınızın sistemi belirler:
Çatı Tamiri Malzemeye Göre Nasıl Yapılır?
Farkın kaynağı estetik değil fizik. Kiremit gözeneklidir ve rijittir; suyu emer, donda çatlar. Sac ısındığında uzar, soğuduğunda kısalır; yani gün boyu hareket halindedir. Bitümlü membran güneş altında sertleşip esnekliğini yitirir. Eternit yaşlandıkça kırılganlaşır ve dokunulduğunda lif salar. Aynı yağmur bu dört yüzeyde dört ayrı yoldan içeri girer, dolayısıyla dört ayrı onarım mantığı ister.
Ortak kural tektir: onarım katmanı, uygulandığı yüzeyin hareketine uymak zorundadır. Geleneksel çatı tamir harcı, zift ve standart silikon bu sınavı geçemez; rijit kaldıkları için ilk termal döngüde kılcal çatlar, birkaç mevsim içinde yüzeyden ayrılıp atarlar. Modern onarım bu yüzden deliği doldurmaya değil, yüzeyi onunla birlikte uzayıp kısalan bir katmanla sarmaya dayanır. Malzeme değişse de işin sırası sabittir: yüzeyi hazırla, hasarlı taşıyıcıyı yenile, su yalıtımını en son kur.
Çatınızın örtüsü hangisi?
Gördüğünüz hasar hangisine benziyor?
Hasar çatının ne kadarına yayılmış?
Örtü ve altındaki yalıtım kaç yaşında?
-
Not: Bu bir teklif değil, kapsam ve yöntem tahminidir. Kesin karar, birkaç parça kaldırılıp alt örtünün ve taşıyıcının yerinde görülmesiyle verilir.
Kiremit, Shingle ve Onduline Çatı Tamiri
Eğimli çatıda kiremit ya da shingle su geçirmez bir kabuk değildir; suyun büyük bölümünü aşağı yönlendiren bir sevk yüzeyidir. Asıl sızdırmazlık altındaki su yalıtım örtüsündedir. Bu yüzden yüzeyden görünen kırık çoğu vakada onarımın tamamı değil, başlangıç noktasıdır.
Kiremit Çatı Onarımı ve Çatı Aktarma
Kiremit; rüzgârın yarattığı aerodinamik kaldırma kuvvetiyle yerinden oynar, donma çözülme döngüsünde ve dolu darbesinde kırılır, bakım sırasında üzerinde yürünmesiyle çatlar, harçlı birleşim noktalarından su alır. Kırıkların en sinsi olanı gözle en zor görüleni: kiremidin sağ ve sol oluğundaki milimetrik kopmalar. Şiddetli yağmurda oluk boyunca hızlanan su bu kopmada girdap yapar ve yandan içeri atlar; kuru havada bakan biri hasarı fark etmez.
Tekil kırık, kayma veya birkaç adet eksik kiremitte iş yerinde biter: hasarlı parça alınır, altındaki örtü kontrol edilir, sağlam yenisi eğim yönüne uygun yerleştirilir. Bu ölçekteki müdahalenin nasıl yürüdüğünü Kiremit Değişimi sayfasından takip edebilirsiniz. Hasar örtünün altına inmişse, yani kiremit altı yalıtım yırtılmış veya ahşap karkas nem almışsa, nokta onarım eşiği aşılmıştır. Bu noktadan sonra doğru cevap yüzeye macun çekmek değil, örtünün sökülüp altındaki bütün sistemin yeniden kurulduğu çatı aktarmadır.
- Söküm ve ayrıştırmaKiremitler belirli bir hiyerarşiyle, çatının bir bölgesinde ani ağırlık dengesizliği yaratmayacak biçimde alınır. Kırık, kılcal çatlaklı ve yosun tutarak yüzeyi bozulmuş olanlar fire ayrılır; formunu koruyanlar yeniden kullanılmak üzere istiflenir. Oluk kopmaları bu aşamada tek tek aranır.
- Su yalıtım örtüsünün yenilenmesiEski, yırtılmış veya UV altında kavrulmuş yalıtım tabakası bütünüyle sökülür. Ahşap kaplamanın (OSB levha ya da tahta döşeme) üzerine yüksek yırtılma dirençli polyester keçeli veya polimer modifiye bitümlü kiremit altı membran serilir. Rüzgârla savrulan kar ve yağmura karşı binayı asıl koruyan bariyer budur.
- Ahşap karkasın analiziAktarmanın en kritik aşaması taşıyıcı elemanların, yani mertek, aşık ve dikmelerin durumudur. Yıllarca sızıntı altında kalan ahşap nemle genleşir, haşere istilasına uğrar ve mantar çürümesine gider. Çürük bir kirişin gözden kaçması, üzerine binen yeni örtü yüküyle birlikte ani göçme riski demektir.
- Yapısal güçlendirmeKarkasın tamamını değiştirmek ne ekonomik ne pratiktir; çürüyen kısımlar lokal olarak kesilip yenilenir. Eklenen ahşabın nem içeriği, mevcut ahşabınkinden en fazla ±%1 sapmalıdır; aksi halde iki parça farklı hızda kurur, ek yerinde çekme gerilimi doğar ve deformasyon yeni baştan başlar. Bel vermiş aşıklar hidrolik krikoyla hizalandıktan sonra kimyasal ankraj ve paslanmaz çelik flanş plakalarıyla desteklenir.
- Yeniden montaj ve fiksajYenilenen karkas ve örtünün üzerine kiremit çıtaları çakılır; istiflenen sağlam kiremitler ve eksiklerin yerine alınan yeniler, eğim yönüne ve bölgenin rüzgâr yüküne uygun olarak paslanmaz tel veya özel kiremit çivisiyle mekanik olarak sabitlenir. Fırtınada kiremidi yerinde tutan şey harç değil, bu mekanik fiksajdır.

Aktarmanın kapsamı, hangi katmanın ne kadarının yenileneceğine göre değişir; kararın ölçütlerini ve uygulama sırasını Çatı Aktarma sayfasında bulabilirsiniz.
Shingle (Şıngıl) Çatı Tamiri
Shingle üç katmanlı bir üründür: ortada yırtılmayı önleyen cam tülü donatı, çevresinde okside veya modifiye bitüm, en üstte UV'yi kıran renkli mineral granül. Hafifliği binaya statik yük bindirmediği için %20 ve üzeri eğimlerde, kubbe ve tonoz gibi değişken yüzeylerde tercih edilir.
Bu esnek yapı tamiri de kolaylaştırır. Fırtınada kopan, dolu darbesiyle granülleri dökülüp altındaki bitümü açığa çıkaran veya UV altında gevrekleşen plaka tek tek yenilenebilir: hasarlı yaprak manivelayla hafifçe kaldırılır, altındaki geniş başlı galvaniz çiviler sökülür, yeni plaka alttaki su yalıtım membranına hizalanarak çakılır. Montajdan sonra yaprakların altına poliüretan bazlı ya da modifiye bitümlü soğuk mastik sürülerek rüzgâr kaldırmasına karşı ek fiksaj yapılır. Granül kaybı tek başına da bir teşhis işaretidir: oluk dibinde biriken kum benzeri taneler, örtünün UV kalkanını kaybetmeye başladığını gösterir.
Shingle çatıda sızıntının toplandığı iki bölge vardır: mahya birleşimleri ve iki eğimin buluştuğu dereler. Vadide su iki düzlemden birden geldiği için debi en yüksek noktadadır. Bu yüzden shingle serilmeden önce dere boyunca 4 mm kalınlığında polimer bitümlü membran şalümoyla zemine kaynaklanarak sızdırmazlık havuzu kurulur. Ayrıca bitüm esaslı örtülerin, baca kıvılcımı gibi doğrudan ateşe maruz kalabildiği için dış yangın performansı belgesine (BROOF) sahip olması yasal bir gerekliliktir.
Onduline Çatı Tamiri
Bitüm emdirilmiş oluklu organik elyaf levhalar hafifliği ve düşük maliyeti nedeniyle garaj, depo ve müştemilat çatılarında yaygındır. Yaşlanma biçimi tek yönlüdür: UV radyasyonu altında kuruyup esnekliğini yitirirler. Sızıntı da neredeyse her zaman aynı iki yerden başlar, çivi diplerinden ve bindirme hatlarından.
Bu iki noktanın onarımında alüminyum folyo kaplı, kendinden yapışkanlı polimer bitüm bantlar kullanılır; bant oluklu formun şeklini alarak yüzeye oturur ve sızıntıyı doğrudan keser. Yüzey bozulması bant ölçeğini aşmışsa iki yol kalır: levhanın tümüyle değiştirilmesi ya da yüzey hazırlığının ardından tüm çatının poliüretan likit membranla eksiz biçimde kaplanması.
Çatı Membran Tamiri ve Sürme İzolasyon
Teras çatılarda, gizli derelerde ve düşük eğimli betonarme kabuklarda birincil yalıtım polimer modifiye bitümlü membranlardır. APP veya SBS polimerleriyle modifiye edilen rulolar, cam tülü ya da polyester keçe donatıyla güçlendirilir; şalümo alevinde eritilerek 10 ila 15 santim bini payıyla zemine yapıştırılır. Üst yüzeydeki kum veya arduaz taşı katmanı UV kalkanıdır.
Bu geleneksel sistemin üç kronik zayıflığı vardır ve üçü de tamir taleplerinin büyük bölümünü açıklar. Birincisi ek yerleridir: dikişler zamanla açılır ve su tam oradan girer. İkincisi uygulama riskidir; alevli çalışma şantiyede ciddi yangın tehlikesi doğurur. Üçüncüsü zemin nemidir. Yüzeyde nem varken kapatılan membran, altında hapsolan buhar ısınıp genleştiğinde kabarır ve patlar; onarımda görülen geniş kabarcıkların çoğu bu hatanın izidir.
Bu kısıtlar sektörü likit uygulamalı membrana, yani sürme izolasyona yöneltti. Polieter poliol ve izosiyanat reçinelerinden üretilen poliüretan sıvı membranlar rulo, fırça veya havasız püskürtme makinesiyle soğuk olarak uygulanır ve kürlendiğinde dört farklı üstünlük getirir:
- Eksiz zırh: Yüzeyde tek parça, dikişsiz bir bariyer oluşur; suyun sızabileceği zayıf nokta kategorisi tümüyle ortadan kalkar.
- Tam aderans: Beton, metal veya ahşaba kimyasal olarak bağlanır. Rulo membranda kaplamanın altında suyun yatay dolaşabileceği boşluk kalırken, burada bir delinme olsa bile sızıntı o noktayla sınırlı kalır.
- Termal şok direnci: -20 °C ile +120 °C arasında formunu korur ve %1000'e varan uzama payıyla betonun rötre çatlaklarını yırtılmadan köprüler.
- Yansıtıcı yüzey: Beyaz ve açık renkli likit kaplamalar güneş ışınımını yüksek oranda geri yansıtır, çatı yüzey sıcaklığını ve yazın soğutma yükünü düşürür.
Membranın türü, kalınlığı ve hangi eğimde hangi sistemin çalıştığı ayrı bir seçim başlığıdır; ayrıntısı Membran Çatı Kaplama: Türleri, Kalınlığı, Uygulaması ve Fiyatları sayfasındadır.
Sac, Trapez ve Sandviç Panel Çatı Tamiri
Metal çatının sorunları tek bir fiziksel gerçekten türer: metal sürekli hareket eder. Güneş altında yüzey sıcaklığı 70 ila 80 °C'ye çıkan trapez sac hızla genleşir; gece ya da ani bir sağanakta sıcaklık 20 °C'ye düştüğünde aynı hızla büzülür. Yıl boyu tekrarlanan bu döngü metal yorgunluğu yaratır ve üç ayrı arıza yolunu birden açar.
- Vida yuvaları genişler. Sacı aşıklara bağlayan vidalar, sacın ileri geri hareketiyle yuvasını yavaşça büyütür. Vidanın altındaki EPDM kauçuk conta ise UV ve ısı altında kavrulup sertleşerek parçalanır. Contası kalmamış ve yuvası genişlemiş her vida deliği, sağanakta içeri su akıtan bir huniye dönüşür.
- Bini yerleri ayrılır. Levhaların üst üste bindiği hatlar, rüzgârın emme kuvveti ve farklı genleşme nedeniyle esneyip aralanır. Buradaki milimetrik boşlukta su, rüzgârın itmesi ve kılcal çekim sayesinde yerçekimine ters yönde, yukarı doğru tırmanarak içeri girer.
- Korozyon kesiti inceltir. Boyası ya da galvaniz tabakası zedelenen yüzeyde, veya farklı metalden vida kullanıldığında galvanik etkiyle pas başlar. Pas bir kez başladığında metali incelterek mukavemetini düşürür ve sonunda deler. "Sac çatı sıcak olur mu" sorusunun cevabı bu yüzden yalnız iç mekân konforuyla ilgili değildir: ısınan metal oksidasyon hızını da artırır, yani sıcaklık paslanmayı hızlandırır.
Sac çatıda dinamik çatlaklara ve açılmış bini hatlarına sıradan silikon, poliüretan köpük veya zift bazlı bant uygulamak kalıcı bir onarım değildir. Bu malzemeler metalin genleşme hızına ayak uyduramaz; birkaç ay içinde sertleşir, çatlar ve yüzeyden kopar. Sızıntı aynı yerden, üstelik altında ilerlemiş korozyonla birlikte geri döner.
Kalıcı çözüm, sacı sökmeden yürütülen üç aşamalı bir kapsülleme protokolüdür. Önce korozyon pasifikasyonu yapılır: oksitlenmiş yüzeyler korozyon dönüştürücü kimyasallarla reaksiyona sokulur, çünkü pas temizlenmeden üzerine yapılan yalıtım alttan kabarır ve çürüme kaplamanın altında sürer. Ardından vida dibi kapsülleme gelir; yuvası genişlemiş binlerce bağlantı, metale astarsız tutunan korozyon önleyici likit poliüretan ceketlerle tek tek sarılır ve her vidanın üzerinde esnek bir sızdırmazlık kubbesi oluşur. Son adım bini kapsüllemedir: ayrılmış birleşim hatları, metalin genleşme hızına uyan yüksek esneklikli poliüretan elastomer veya MS polimer tabanlı likitlerle kalın tabaka halinde mühürlenir.

Sandviç Panelde Isı Yalıtımı ve Su Alan Çekirdek
Sandviç panel, iki galvaniz veya boyalı sac katmanın arasına yalıtım çekirdeğinin enjekte edilmesiyle üretilir. Panelin termal ve akustik performansını belirleyen şey bu çekirdeğin cinsidir; onarım veya değişim kararında karşılaştırılması gereken de aynı üç parametredir.
| Yalıtım çekirdeği | Isıl iletkenlik (λ) | Yangın sınıfı | Öne çıkan özellik |
|---|---|---|---|
| PUR (poliüretan) | ≈0,022 W/mK | B2, normal alevlenici | Kapalı hücre yapısı sayesinde yüksek basınç dayanımı ve en iyi ısı yalıtımı |
| PIR (poliizosiyanurat) | ≈0,021 W/mK | B1/B2, zor alevlenici | Düşük duman salınımı; alev karşısında kömürleşerek kalkan oluşturur |
| Taşyünü | ≈0,035 W/mK | A1, hiç yanmaz | Kusursuz yangın bariyeri ve yüksek ses yalıtımı, buna karşılık ağır |
| EPS (polistiren) | ≈0,038 W/mK | B1/E | Hafif ve ekonomik; ısı yalıtımı orta seviyede |
Panel onarımında asıl kritik nokta çekirdeğin suyla ilişkisidir. Dış sacda deformasyon veya korozyon nedeniyle su panelin içine girerse, dolgu malzemesi (özellikle taşyünü ve açık hücreli köpükler) suyu sünger gibi emer. Sonuç iki katmanlıdır: panel yalıtım vasfını neredeyse tümüyle kaybeder ve emdiği suyla çatıya ciddi bir ölü yük bindirerek statik risk yaratır. Su almış panel kurutulmaz, sökülüp yenisiyle değiştirilir; yeni panelin birleşim noktaları da poliüretan likit zırhla eksiz biçimde mühürlenir.
Fabrika ve Depo Çatılarında Onarım
Sanayi tesisinde çatı sızıntısı bir kaplama sorunu değil, üretim sorunudur: tezgâhların paslanması, elektrik panosunda kısa devre riski, hammadde stokunun tahrip olması ve en pahalısı, üretimin durması. Bu yüzden endüstriyel onarım, fabrika içine iskele kurup vardiyayı durdurmak yerine operasyonun tamamının çatı üzerinden, dışarıdan yürütüldüğü kesintisiz üretim prensibiyle planlanır.
Binlerce metrekarelik bir çatıda kaçağın yerini bulmak da ayrı bir iştir, çünkü panel veya membranın altına giren su onlarca metre yatayda ilerleyip alakasız bir noktadan damlayabilir. Gün batımından sonra yapılan termal taramada anomalinin yönü teşhisi doğrudan verir: panel veya membran altındaki su hapsi çevresine göre 3 ila 5 °C daha sıcak görünür, tıkalı dere ve tahliye edilemeyen su birikintisi belirgin soğuk lekeler halinde okunur, elektrik panolarındaki 10 ila 15 °C'lik aşırı ısınma ise faz dengesizliğine veya gevşek klemens bağlantısına işaret eder ve çatı işinden bağımsız acil bir yangın uyarısıdır.
Endüstriyel düz çatılarda örtü çoğunlukla TPO membrandır. Polipropilen ve etilen propilen kauçuk harmanından üretilen bu örtü, uçucu yumuşatıcı yağ içermediği için güneşte sertleşmez; klor ve halojen barındırmadığı için geri dönüştürülebilir. Bu çatıların üzerine güneş enerjisi santrali kurulurken yapılan en pahalı hata, taşıyıcı ayakların vidayla örtüyü delerek alt karkasa bağlanmasıdır; binlerce vida deliği çatıyı süzgece çevirir ve su yalıtım garantisini geçersiz kılar. Doğru yöntem delmesiz bağlantıdır: ayaklar örtüyle aynı termoplastik yapıdaki eteklikler üzerine oturtulur ve otomatik kaynak robotlarıyla 400 ila 500 °C'de ana membrana eritilerek birleştirilir. Böylece çatıda tek delik açılmadan, rüzgâr emme yüküne aerodinamik konstrüksiyonla direnilir ve bina statiğini zorlayan ağır beton bloklara ihtiyaç kalmaz.
Eternit Çatı Tamiri ve Kapsülleme
Oluklu eternit levhalar sağlamlıkları ve yanmazlıkları nedeniyle onlarca yıl boyunca depo, hangar, çiftlik ve konut çatılarında kullanıldı. Sorun malzemenin ham maddesindedir: asbest, yani Dünya Sağlık Örgütü'nün kesin kanserojenler listesinde birinci grupta yer alan silikat lif ailesi[3].
Yaşlanan eternit, donma çözülme çevrimleri ve UV etkisiyle kimyasal bağlarını kaybederek gevrekleşir; kırıldığında mikroskobik asbest lifleri havaya karışır. Solunan bu lifler mezotelyoma, akciğer kanseri ve asbestozis gibi geri döndürülemez hastalıklara yol açar. Eternit çatı kırılmaz, kesilmez, basınçlı suyla yıkanmaz ve ehliyetsiz biçimde sökülmez.
Sökme yolu yasal olarak mümkündür ama ağırdır: izolasyonlu tulum, HEPA filtreli maske, karantina çadırı ve tehlikeli atık bertaraf tesisi zinciri gerektirir. Bu nedenle çoğu vakada tercih edilen yöntem yerinde kapsüllemedir: levhalar hiç kırılmadan, çatı mevcut haliyle nano polimer reçinelerle kaplanarak lifler yüzeye hapsedilir.
Kapsüllemede kullanılan zırh kaplamalar akrilik reçine tabanlı, tek bileşenli likit yalıtım malzemeleridir ve etkileri nano ölçekte kurulur. Reçine, eski levhanın mikro gözeneklerine derinlemesine işleyip lifleri yapıştırıcı gibi bağlar. Kürlendiğinde yüzeyde -20 °C ile +120 °C arasında hareket eden esnek bir bariyer oluşur. Yüzey aynı zamanda süperhidrofobik hale gelir: su damlası 150 dereceden büyük temas açısıyla küresel form alır, yüzeyi ıslatmadan yuvarlanır ve akarken tozu, kiri ve kurumu da alıp götürür. Nano gümüş veya titanyum dioksit partikülleri ise yosun, küf ve alg kolonilerinin tutunmasını engeller.
Uygulama sırası da kısadır. 3 santime kadar derinlikteki büyük çatlaklar ve kırık bölgeler önce macun kıvamındaki zırh çatlak tamir malzemesiyle spatula yardımıyla doldurulur; 1 kilogram macun yaklaşık 2 metre çatlak kapatır. Ardından astara ihtiyaç duyulmadan likit zırh, rulo, fırça veya spreyle tüm yüzeye tek kat halinde sürülür ve metrekareye yaklaşık 1 kilogram sarfiyat verir. Aynı yöntem, kırılganlaşmış ama sökülmesi istenmeyen kiremit çatılarda ve kılcal çatlak taşıyan yüzeylerde de çalışır.
Oluk, Gizli Dere ve Baca Dibi Tamiri
Örtü ne kadar iyi olursa olsun, suyu binadan uzaklaştıran hat kusurluysa sistem çalışmaz. Bu hattın üç bileşeni de kendi onarım mantığına sahiptir.
Gizli dere. Parapet arkasında veya iki eğimin buluştuğu vadide kalan, dışarıdan görünmeyen toplama kanallarıdır. Geleneksel bitümlü membran bu dar ve köşeli geometriye zorlanarak uyar; alevle ısıtılıp köşeye bükülen örtü zamanla kırılır ve bindirme noktalarından su kaçırmaya başlar. Modern çözüm dere yatağını sıvıyla kaplamaktır. Elastomerik likit membranlar fırça veya püskürtmeyle uygulanınca kanalın formunu birebir alır ve kuruduğunda dikişsiz tek parça bir kauçuk havuz oluşturur. Endüstriyel ölçekte ise izosiyanat ve sentetik amin bileşenlerinin reaksiyonundan elde edilen sprey polyurea kullanılır; püskürtüldükten saniyeler sonra kürlenir ve mekanik olarak yırtılması neredeyse imkânsız bir tabaka bırakır.
Oluk ve iniş boruları. Saçaktaki PVC veya lehimli çinko asma oluklar güneş altında genleşerek ek yerlerinden açılır, contaları çürür; çatıdan süzülen su cepheye akar ve dış boyayı kabartır. Kalıcı çözüm, mobil roll form makineleriyle şantiyede binanın boyuna göre tek parça çekilen eksiz boyalı galvaniz oluk sistemleridir. Ek yeri barındırmadıkları için sızıntı ihtimalini kaynağında ortadan kaldırırlar. Mevcut oluk sağlam ancak ek yerinden akıtıyorsa silikon yerine poliüretan mastik, bitümlü bant veya likit membran uygulanır. Gider borusu tıkalıysa hiçbiri işe yaramaz: su geri teper ve çatı katmanlarının arasına girer.
Baca dibi ve çatı çıkışları. Baca, havalandırma borusu ve asansör kulesi gibi çatıyı delip geçen elemanlar yalıtımın en savunmasız kesişimleridir. Suyun bu dikey yüzeylerden süzülmesini engellemek için örtüden duvara doğru yatayda en az 25 santim, dikeyde en az 15 santim yalıtım membranı ya da kurşun/çinko sac dönülür. Doksan derecelik köşe birleşimleri düz bırakılmaz; pah yapılır ve MS polimer mastik veya poliüretan likit izolasyonla desteklenerek rüzgârla savrulan yağmurun kılcal aralıktan girmesi engellenir. Bu ölçüler tutturulmadığında baca dibi, çatının geri kalanı kusursuz olsa bile tek başına sızdırmaya devam eder.
Çatı Tamirinde Kullanılan Malzemeler
Çatı tamir malzemesi seçimi büyük ölçüde bir dolgu ve sızdırmazlık kimyası seçimidir. Baca dipleri, parapet dönüşleri, dilatasyon derzleri ve panel birleşimleri gibi iki farklı malzemenin buluştuğu her noktada, dolgunun ömrü tüm detayın ömrünü belirler.
| Parametre | Akrilik mastik | Poliüretan (PU) mastik | MS hibrit polimer |
|---|---|---|---|
| Yapışma | Yalnız emici yüzeyde; gözeneksiz yüzeyde zayıf | Çoğu yüzeyde iyi, bazen astar ister | Metal, cam, seramik, beton ve PVC dahil tüm yüzeylere astarsız |
| UV ve yaşlanma | Orta veya zayıf; zamanla gevrekleşip çatlar | Orta; sararma, tebeşirlenme ve çatlama yapabilir | Üstün; uzun süreli dış hava maruziyetinde çatlama ve soyulma görülmez |
| Hacim kaybı | Kururken suyu buharlaştığı için çöker | Düşük, ancak nemli yüzeyde kabarcık riski var | Sıfır çekme; nemli yüzeyde bile kabarcık yapmaz |
| Boyanabilirlik | Tamamen boyanabilir | Boya tutması zor, boyayı çatlatabilir | Kürlenmeden bile su bazlı boyayla boyanabilir |
Tablo, geleneksel çatı tamir harcının ve ziftin neden sahneden düştüğünü de açıklıyor. İki malzeme de rijittir ve hacim değiştirir; farklı genleşme katsayısına sahip iki yüzeyin, örneğin alüminyum parapet kapağıyla betonarme duvarın, gün içinde zıt yönlerde hareket ettiği bir birleşimde birkaç mevsim dayanır. MS hibrit polimerler ise poliüretanın kopma mukavemetiyle silikonun esnekliğini tek moleküler yapıda birleştirir; şekil değiştirse bile ilk haline geri döner ve ıslak zeminde bile uygulanabilir.
Geri kalan malzeme kararı hasarın biçiminden çıkar. Tekil kırık kiremitte malzeme yeni kiremit ve paslanmaz fiksaj elemanıdır; onduline çivi dibinde alüminyum folyolu kendinden yapışkanlı bitüm bant, shingle yaprağında soğuk mastik, sac bini ve vida dibinde likit poliüretan ceket, eternit çatlağında zırh macunu, gizli derede elastomerik likit membran veya polyurea, teras yüzeyinin tamamında sürme izolasyon çalışır. Ortak ölçüt tektir: seçilen malzeme, altındaki yüzeyin hareket genliğini yırtılmadan karşılayabiliyor mu?
Doğru yöntem ve doğru malzeme, işin yarısıdır. Diğer yarısı uygulamada belirlenir: bini payı, dönüş ölçüsü, vida sıklığı ve kürlenme süresi sahada tutturulur ya da tutturulmaz. Bu yüzden onarımın kalitesini, malzemenin etiketinden çok işi yapan ekibin çalışma biçimi belirler.
0:42Çatı Tamiri: Önce TeşhisÇatı HizmetleriÇatı Tamiri: Teşhis, Yöntem, İzin ve Maliyet Rehberi
0:41Membran Çatı: Sızıntı Ek YerindenSu YalıtımıMembran Çatı Kaplama: Türleri, Kalınlığı, Uygulaması ve Fiyatları
0:35Tavan Islaksa Eksik Olan Yalıtım DeğilÇatı İzolasyonuÇatı İzolasyonu: Malzeme, Uygulama ve Sistem Seçimi Rehberi
0:41Beton Çatı: Delik Orada DeğilÇatı İzolasyonuBeton Çatı İzolasyonu Nasıl Yapılır? Adım Adım Uygulama Rehberi
Çatı Tamiri Süreci ve Usta Seçimi
Ekibin çalışma biçimi iki yerde ölçülebilir hale gelir: işin kaç günde, hangi sırayla yürüdüğünde ve çatıya çıkmadan önce kurduğu güvenlik düzeninde. Bu ikisi ayrı meseleler gibi görünür ama aynı kökten çıkar. Çatı tamir ve tadilat işlerinde bir gün kazanmak için atlanan aşama, ya kürlenmesini tamamlamamış bir yalıtım katmanı ya da hatta bağlanmamış bir emniyet kemeri olarak geri döner. Üstelik ikinci ihtimalin faturası, çoğu mülk sahibinin hesaba katmadığı biçimde doğrudan mülk sahibine çıkabilir.
Çatı Tadilatı Kaç Gün Sürer?
Süre sorusunun tek boyutlu bir cevabı yok; işin fiziksel ölçeği, mimari zorluk derecesi ve teknik kapsamı süreyi radikal biçimde değiştirir. Hava şartları çalışmaya elverişli olduğunda müstakil bir evin çatı izolasyonu, membran yenilemesi ya da kiremit aktarımı üç ila yedi günde tamamlanır. Çok bloklu bir sitede çatı konstrüksiyonunun tamamen sökülmesi, ahşap veya çelik taşıyıcıların yenilenmesi, ısı ve su yalıtımının yapılması ve yeni kiremit ya da panelle kaplanması ise doksan güne kadar uzayabilen bir proje takvimi ister.
Bu aralığın bu kadar geniş olmasının bir nedeni de takvim günü ile çalışma günü arasındaki farktır. Kurumsal çatı yapım anlaşmalarında işin süresi, doğrudan takvime değil hava şartlarının çalışmaya elverişli olması koşuluna bağlanır. Yağmurlu bir hafta takvimden düşmez ama iş gününden düşer; bu yüzden "on günlük iş" ifadesi, işin on takvim gününde biteceği anlamına gelmez. Bir çatı onarım işinin her aşaması ayrı adam-saat hesabına tabidir ve hiçbiri sırasını beklemeden başlayamaz.
- Hazırlık — iskele veya mobil vinç kurulumuMalzemenin ve ekibin çatıya güvenli erişimi kurulmadan hiçbir aşama başlamaz; kurulum kendi başına iş günü tüketir.
- Söküm — eski kaplamanın alınması ve moloz tahliyesiSağlam malzemenin ayrıştırılması ve molozun bina dışına çıkarılması tek başına bir gündür ve hava muhalefetine en açık aşamadır.
- Kontrol — taşıyıcı iskeletin incelenmesiAhşap veya çelik karkasta çürüme, bel verme ve korozyon aranır. Bu aşamada çıkan hasar, takvimin en sık uzadığı yerdir.
- Yalıtım — su ve ısı katmanlarının serilmesiYüzey pürüzsüzleştirilir, kimyasal astar sürülür, örtü serilir ve derzler kapatılır. Katmanlar arasında beklenen kürlenme süresi kısaltılamaz.
- Kaplama — nihai örtünün montajıKiremit, panel ya da son kat kaplama yerine alınır; detay birleşimleri ve dere, baca, saçak dönüşleri en sonda kapatılır.
Bu sıralamada aceleye getirilen tek bir aşama bile yalıtımın uzun vadeli performansını doğrudan tehdit eder. Örneğin bitümlü membran uygulamasında yüzeyin pürüzsüzleştirilmesi, kimyasal astarın sürülmesi, membranın şalümo aleviyle eritilerek yapıştırılması ve derz bölgelerinin bantlanması belirli bir kürlenme takvimi gerektirir; bu takvim sıkıştırıldığında sonuç ilk sağanakta görünür hale gelir.

Çatı Tamiri Ne Zaman Yapılır, Kışın Yapılır mı?
Sektördeki yaygın kanı çatı tamiratının yalnızca yaz ve ilkbahar aylarına ait olduğu yönündedir. Yapı kimyasallarındaki gelişme bu kanıyı büyük ölçüde geçersiz kıldı: çatı tamiri yalnız yazın yapılan bir iş değil, kışın da belirli teknik parametreler içinde yapılabilen bir iştir. Cevabı belirleyen üç şey vardır: yağış durumu, hava sıcaklığı ve seçilen malzemenin kimyası.
Geleneksel bitümlü membranlar aşırı soğukta esnekliklerini kaybeder ve kırılganlaşır; kış uygulamasında bu malzeme sınıfı zaten sahada zorlanır. Bu yüzden düşük sıcaklıkta zorunlu hale gelen onarımlarda alevsiz uygulanabilen, soğukta bile esnekliğini koruyan likit poliüretan membranlar veya tek katlı sentetik örtüler (PVC ve TPO) tercih edilir. Kışın artan ısı kaybını kesmek için çatı arasına yapılan yalıtımlarda ise su emmeyen yüksek yoğunluklu XPS levhalar, taş yünü ya da yekpare bir tabaka oluşturan bor katkılı selüloz yalıtım öne çıkar. Bu malzemelerin ek yeri bırakmadan uygulanabilmesi, soğuk havada ısı köprüsü oluşmasını engeller.
Kış onarımlarında asıl risk soğuk değil nemdir. Beton veya ahşap çatı zemini nemliyse yalıtım malzemesinin aderansı, yani yüzeye tutunma gücü kritik seviyede düşer. Kışın çatı tadilatı organize edilirken yağışsız bir hava penceresi beklenmeli ve zeminin nem oranı, kullanılan kimyasalın teknik föyünde yazan tolerans sınırının altına inmelidir. Bu iki koşul sağlanmadan başlayan iş, birkaç ay içinde baştan yapılır.
Kış onarımlarında en sık görülen üç başarısızlık nedeni de aynı yerden çıkar: soğuğa uygun olmayan malzemenin seçilmesi, yalıtımın yeterli kalınlıkta yapılmaması ve buhar bariyerinin atlanması. Yani "çatı tamiri ne zaman yapılır" sorusunun pratik cevabı mevsimin adı değil, o hafta içinde yağışsız ve kuru bir çalışma penceresi bulunup bulunmadığıdır. Acil sızıntılarda kışı beklemeden müdahale etmek mümkündür; ertelenebilir kapsamlı işlerde ise ilkbahar ve yaz hâlâ daha rahat bir takvim sunar.
Çatı Ustası Nasıl Seçilir?
Projenin takvimde ve bütçede kalması, işi yapan ekibin liyakatine bağlıdır. Çatı tamiri ustası ararken referans kontrolü ve malzeme kalitesi gibi geleneksel ölçütlerin yanına, son yıllarda bağlayıcı bir yasal ölçüt daha eklendi. Çatı ustalığı, taşıdığı yüksek risk nedeniyle Mesleki Yeterlilik Kurumu tarafından belgelendirme zorunluluğuna tabi tutulmuş çok tehlikeli meslekler statüsündedir.
Yapılan mevzuat güncellemesiyle 31 Aralık 2025 tarihinden itibaren MYK "Çatı Ustası (Seviye 3)" belgesi olmayan ustaların şantiyelerde fiilen çalışması ve şantiyeye girişi yasaklandı; denetim, Şantiye-M gibi dijital takip sistemleri üzerinden yürüyor[4]. Mevzuat sınırlı bir muafiyet de tanıyor: 3308 sayılı Mesleki Eğitim Kanunu kapsamında geçerli ustalık belgesi bulunanlar ile mesleki ve teknik eğitim veren okulların ilgili bölümlerinden mezun olanlar, belgelerindeki alan yaptıkları işle uyumlu olmak kaydıyla MYK belgesi zorunluluğundan muaftır.
Bu yüzden çatı tamiri yapan bir ekiple anlaşmadan önce salt fiyat teklifine bakmak, en pahalı hatadır. Sorulacak ve görülecek olanlar sınırlı sayıdadır:
- Mesleki yeterlilik belgesi: MYK Çatı Ustası (Seviye 3) belgesi ya da muafiyet kapsamına giren ustalık belgesi veya okul diploması. Belge fotokopisi istemek olağan bir taleptir.
- Resmi kayıt: Ekibin bağlı olduğu tüzel kişilik ya da vergi mükellefiyeti. Bu kayıt yoksa hukuki statü kayması riski doğrudan devreye girer.
- SGK bildirgeleri: Sahada çalışacak kişilerin sigorta bildirimlerinin yapılmış olması.
- Yüksekte çalışma donanımı: Ekibin kendi emniyet kemeri, şok emicisi ve halat kavrayıcısı olup olmadığı; bunları çatıya neye bağlayacağı.
Belgesiz usta çalıştıran işverene idari para cezası uygulanıyor. Asıl ağır sonuç ise cezada değil: olası bir kaza anında belgesiz çalıştırma, işverenin doğrudan asli kusurlu sayılmasına yol açan ağır bir ihmal olarak değerlendiriliyor. Çatı ustasının hangi işlerden sorumlu olduğunu ve yetkinliğinin hangi başlıklarda değerlendirildiğini Çatı Ustası sayfasında bulabilirsiniz. Keşif aşamasına geçmek, yani çatıyı yerinde gördürüp kapsamı netleştirmek istediğinizde bölgenizdeki uygulayıcı çatı onarım ustalarına Çatı Ustası Hizmet Bölgeleri üzerinden ulaşabilirsiniz.
Çatı Onarımı İş Güvenliği ve Yaşam Hattı
Çatı işleri, inşaat sektöründe yüksekten düşme ve ölümlü iş kazası riskinin en yoğun yaşandığı faaliyet alanıdır. Bu riskin ekibin inisiyatifine bırakılmaması için hem ulusal İSG mevzuatı hem de Avrupa normları, yüksekte çalışmada fiziksel bir emniyet altyapısını zorunlu kılar[5].
Bu altyapının merkezinde yaşam hattı durur. Yaşam hattı, çalışanın paraşüt tipi tam korumalı emniyet kemerini, şok emici bir bağlantı halatıyla (lanyard) birlikte halat kavrayıcıya, yani şaryoya bağladığı dinamik bir düşüş durdurma sistemidir. Bir denge kaybında personeli havada tutar ve yere çarpmasını engeller. Burada kritik olan ayrıntı şudur: kemerin kendisi tek başına koruma değildir; koruma, kemerin bağlandığı hattan ve o hattın çatıya nasıl ankrajlandığından gelir.
| Sistem | Standart | Nerede kullanılır |
|---|---|---|
| Yatay yaşam hattı (esnek) | EN 795 Tip C, CEN/TS 16415 Tip C | Çatı kenarları ve bakım güzergâhları. Paslanmaz çelik halat üzerinde 3 ila 8 kişi aynı anda çalışabilir; 36 ila 66 metreye kadar, şaryoyu hattan çıkarmadan kesintisiz hareket sağlar. |
| Rijit yatay sistem (raylı) | EN 795 Tip D | Rüzgâr yükünün yüksek olduğu bölgeler, oluk kenarına çok yakın kritik hatlar. Sürtünme minimumdur. |
| Sabit tekil ankraj | EN 795 Tip A | Lokal çatı tamiratları ve pencere çevreleri. Tekil emniyet kulağı en az 12 kN taşır. |
| Geçici ve taşınabilir ankraj | EN 795 Tip B ve Tip E | Yapı sabit ankraja elverişli değilse; taşınabilir ankraj veya ağırlıklı serbest duran sistem kurulur. |
| Dikey yaşam hattı | EN 353-1 (sabit), EN 353-2 (mobil) | Çatıya erişim sağlayan gemici merdivenleri, kuleler ve silo çıkışları. Ani düşüşte kılavuz halat üzerinde otomatik kilitlenir. |
Hattın çatıya nasıl bağlanacağı, çatının yapısal karakterine göre değişir ve her çözüm sızdırmazlığı korumak zorundadır. Sandviç panel çatılarda yalıtımı delmeden çalışılır: yalıtımlı contalı, geniş yüzeyli paslanmaz ankraj plakaları, uygun sayıda (şartnamelere göre en az otuz iki adet) matkap uçlu contalı trapez sac vidası veya özel perçinle sabitlenir, böylece çatının kesilip açılması gerekmez. Çelik taşıyıcılı endüstriyel çatılarda ankraj doğrudan çelik aşık profillerine bağlanır ve çok daha yüksek dayanım verir. Trapez sacda ise profilin formuna tam oturan, hatlara paralel yerleştirilen adaptör plakalar kullanılır.
Kurulumdan önce statik hesap yapılır: çeliğin veya betonarme tabliyenin taşıma kapasitesi, ankrajların yerleşim sırası ve hattın gerginlik değerleri belirlenir. Sistem, bir düşüş anında ankraj noktalarına binen 12 kN ve 15 kN gibi ekstrem şok yüklerini sönümleyebilmek için çift şok emici mekanizma barındırmalı, tüm bileşenler korozyona karşı AISI 316 kalite paslanmaz çelikten üretilmiş olmalıdır.

Mekanik kurulum işin yarısıdır. Kurulan sistem EN 365 standardı gereği en az yılda bir kez korozyon, mekanik hasar, halat gerginliği ve ankraj noktalarının yapısal bütünlüğü açısından denetlenir. Montajın hemen ardından yük testi ve gerginlik indikatörü kontrolü yapılarak sistemin bir düşüşte parçalanmadan tutacağı doğrulanır; ardından yetkili firma kurulum tutanağı düzenler ve sistemi kullanacak bakım, temizlik ve tamirat ekiplerine yüksekte çalışma ile acil durum kurtarma eğitimi verilir. Bina yönetimi açısından bunun pratik anlamı şudur: çatısında kalıcı yaşam hattı bulunan bir yapıda her tamirat, her temizlik ve her bakım ziyareti aynı emniyet altyapısını kullanır.
Çatı Tamiri İş Kazası: Sorumluluk Kimde?
Çatıda alınmayan önlemlerin sonucu yaralanmalı veya ölümlü bir düşme olduğunda, sorumluluğun kime ait olduğu tek bir soruya bakılarak belirlenir: taraflar arasındaki ilişki hizmet sözleşmesi mi, eser sözleşmesi mi? Yargı bu ayrımı sözleşmenin başlığına göre değil, fiili duruma göre yapar ve ayıraç bağımlılık unsurudur.
Hizmet sözleşmesi (işçi statüsü)
Çalışan; işverenin emri, talimatı, denetimi ve gözetimi altındadır. İşin ne zaman, nasıl ve nerede yapılacağına dair inisiyatif işverendedir. Çalışan mesai saatlerine tabidir ve kendi adına ticari risk almaz. Bu ilişkide iş sahibi hukuken işverendir.
Eser sözleşmesi (yüklenici statüsü)
Usta ya da firma bağımsızdır ve bir sonuç taahhüt eder: su geçirmeyen, tamir edilmiş bir çatı. Yöntemini, mesaisini ve kullanacağı ekipmanı kendisi belirler. İş sahibi yalnızca ortaya çıkan sonucun anlaşmaya uygunluğunu denetler, işin nasıl yapılacağına karışmaz.
Geçmiş yıllarda bazı bilirkişi raporları yalnız İSG mevzuatına bakarak apartman yönetimlerini ve ev sahiplerini hatalı biçimde işveren sayıp cezai sorumluluk yüklüyordu. Yargıtay Hukuk Genel Kurulu ile 10., 15. ve 21. Hukuk Dairelerinin yerleşik içtihatları bu belirsizliği giderdi[6]: eser sözleşmesinin ifası sırasında yüklenicinin ya da onun yanında çalışan işçinin uğradığı iş kazasından, aralarında hizmet ilişkisi bulunmayan iş sahibi kural olarak sorumlu tutulamaz. Gerekçe açıktır; iş sahibi "adam çalıştıran" sıfatına sahip değildir, usta kendi işinin uzmanıdır ve İSG mevzuatının gerektirdiği önlemleri bizzat almakla yükümlüdür. Kusur tespiti de İş Kanunu'na göre değil, Türk Borçlar Kanunu'nun eser sözleşmesi hükümlerine göre yapılır. İş bedel karşılığında anahtar teslim biçiminde başka bir yükleniciye devredilmişse, devreden taraf işveren sıfatını yitirir ve alt işverenlik ilişkisi oluşmaz.
Bu kural mutlak değildir. İki durumda iş sahibi yeniden tabloya girer. Birincisi, eser sözleşmesinde veya fiili uygulamada iş sahibine yükleniciye doğrudan emir ve talimat verme, işin yöntemini adım adım kontrol etme yetkisi tanınmışsa; bu durumda taraflar arasında bağımlılık oluştuğu kabul edilir ve iş sahibi müteselsil sorumlu tutulabilir. İkincisi, kazanın oluşmasında iş sahibinin illiyet bağı bulunan doğrudan bir eylemi varsa; örneğin çürük ya da tehlikeli bir iskeleyi bizzat iş sahibinin temin etmiş olması gibi.
| Sahadaki durum | Hukuki sonuç |
|---|---|
| İşi yapan kişi kendi adına kayıtlı bir usta ya da firma değil; gündelikçi olarak tutuldu | İlişki hizmet akdi sayılabilir, mülk sahibi işveren konumuna düşer |
| Kayıtlı usta ya da firma, ancak iş sahibi yönteme ve yürütmeye talimat vererek karışıyordu | Bağımlılık oluşur, müteselsil sorumluluk doğabilir |
| Kayıtlı usta, talimat yok; fakat kazaya iş sahibinin doğrudan bir eylemi sebep oldu (örneğin iskeleyi kendisi temin etti) | Aynı sonuç: iş sahibi sorumluluk tablosuna geri girer |
| Kayıtlı usta, talimat yok, iş sahibinin kazaya sebep olan doğrudan bir eylemi de yok | Eser sözleşmesi; iş sahibi kural olarak sorumlu değil |
Sigortasız Usta Çalıştırmanın Hukuki Riski
Pratikte mülk sahiplerinin düştüğü en büyük tuzak, maliyeti düşürmek için vergi mükellefiyeti ya da firması bulunmayan, günübirlik çalışan sigortasız bir ustayı çatı tamiri için çağırmaktır.
Çatıya gelen kişi kendi adına çalışan bir vergi mükellefi değilse ve iş sahibi tarafından gündelikçi olarak tutulmuşsa, olası bir kazadan sonra SGK denetmenleri fiili durumu inceleyerek ilişkiyi hizmet akdi olarak nitelendirebilir. Yargıtay da bağımlılık tespitinde sözleşmenin adına değil, çalışanın üretim araçlarına sahip olup olmadığına ve karar verme özgürlüğüne bakar. İlişki hizmet akdi kabul edildiği anda ev sahibi ya da site yönetimi hukuken işveren konumuna düşer. Bunun sonucu yalnız SGK idari para cezası değildir: bedensel tazminat davaları, destekten yoksun kalma davaları ve SGK rücu davaları, cezai sorumluluk riskiyle birlikte doğrudan mülk sahibine yönelir.
Bu riski kapatmanın yolu pahalı bir usta seçmek değil, ilişkinin türünü baştan doğru kurmaktır: işi, ticari kaydı bulunan ve İSG sorumluluğunu üstlenen bir tarafa anahtar teslim biçiminde devretmek. Aradaki fark birkaç yüz liralık işçilik farkı değil, hukuki statünün tamamıdır.
SGK Rücu Davası ve Kusur Oranları
Bir iş kazası olduğunda SGK, kusur oranına bakmaksızın mağdura ya da vefat halinde hak sahiplerine derhal sağlık yardımı yapar, geçici iş göremezlik ödeneği verir, sürekli iş göremezlik veya ölüm geliri bağlar. Ancak Kurum bu ödemeleri kendi kasasından nihai olarak karşılamaz; 5510 sayılı Kanun'un 21. maddesi çerçevesinde kusurlu işverene ya da üçüncü kişilere rücu eder[7], yani ödediğini geri ister. Talep edilecek tutar sınırsız değildir ve dört adımda bulunur:
- İç tavan hesaplanır. SGK'nın bağladığı gelirin başlangıç tarihindeki ilk peşin sermaye değeri ile yapılan fiili masrafların toplamıdır; hesapta TRH 2010 yaşam tablosu ve %5 teknik faiz oranı kullanılır. Anayasa Mahkemesi kararının ardından gelirlerde yıllar içinde oluşan artışlar işverenden istenemez, sınır ilk peşin değerde dondurulmuştur[8].
- Dış tavan hesaplanır. Mağdurun veya hak sahiplerinin genel hükümlere göre (TBK 54 ve 55. maddeler) isteyebileceği gerçek bedensel zarardır. Hesaba işçinin net geliri, bakiye ömrü, iş görebilirlik çağı, destek görenlerin pay oranları ve eşin yeniden evlenme olasılığı girer.
- İkisi karşılaştırılır. İlk peşin sermaye değeri ile gerçek zarardan hangisi düşükse o tutar hükme esas alınır. Bu mekanizma işverenin aşırı bir yükümlülük altına girmesini engeller.
- Kusur oranıyla çarpılır. Esas alınan tutar, bilirkişi heyetinin belirlediği kusur yüzdesiyle çarpılarak tahsil edilecek meblağ bulunur.
Kusur oranını belirleyen şey, çatıda fiziki emniyet altyapısının kurulup kurulmadığıdır. Çatı şantiyesinde EN 795 standartlarına uygun bir yaşam hattı hiç kurulmamışsa, ya da ekipman verilmiş fakat kullanılıp kullanılmadığı sahada denetlenmemişse işveren ağır ihmalde bulunmuş sayılır ve genellikle %80 ila %100 arasında asli kusurlu kabul edilir. Buna karşılık işveren donanımı eksiksiz sağlamış, eğitimleri belgelemiş ve uyarıları yapmışken tecrübeli bir usta işi hızlandırmak için kemerini hatta bağlamadan çalışıp düşmüşse, işçiye de %20 ila %50 bandında kusur izafe edilir ve bu oranda müterafik kusur indirimi yapılır. SGK'nın rücu davası açma süresi ise olay tarihinden itibaren on yıllık genel zamanaşımına tabidir.
Belgesi görülmüş bir ekiple çalışmak ve işi yazılı olarak devretmek, bu zincirin büyük bölümünü daha ilk günde kapatır. Geriye işin kâğıt üzerindeki tarafı kalır: hangi müdahalenin belediye iznine tabi olduğu, hangisinin izinsiz yapılabildiği ve anlaşma metninin hangi maddeleri taşıması gerektiği.
Belgesi görülmüş bir ekiple çalışmak ve işi yazılı olarak devretmek, sorumluluk zincirinin büyük bölümünü daha ilk günde kapatır. Keşif için bölgenizdeki uygulayıcı ustaya ulaşın.
Çatı Tamirinde İzin, Ruhsat ve Sözleşme
İşin kâğıt tarafı iki ayrı masada yürür. Birincisi belediyeyle kurulan ilişkidir: yapılacak müdahalenin izne tabi olup olmadığı, tabiyse hangi belgelerle başvurulacağı. İkincisi işi yapacak ekiple imzalanan metindir; kapsam, süre, ödeme, garanti ve sorumluluk orada tanımlanır. Bu iki masa birbirinden bağımsız görünse de aynı yerde buluşur: esaslı bir tadilatta belediyeye verilecek dosyanın içinde mal sahibi ile yüklenici arasındaki noter onaylı sözleşme de bulunur, sözleşmede yazan teknik kapsam ise izin sınıfını belirleyen şeyin ta kendisidir.
Çatı Onarımı İçin Belediyeden İzin Gerekir mi?
Cevabı belirleyen şey işin bedeli ya da kaç gün süreceği değil, müdahalenin yapıya ne yaptığıdır. Planlı Alanlar İmar Yönetmeliği çatı işlerini iki sınıfa ayırır[9]: basit tamirat ve tadilat ile esaslı tadilat. Ayıraç üç sorudan geçer. Yapının taşıyıcı sistemine dokunuluyor mu, dış görünümü esaslı biçimde değişiyor mu, gabarisi (yüksekliği) veya emsali (toplam inşaat alanı) artıyor mu? Üçüne de hayır cevabı çıkıyorsa iş basit tamirat sınıfındadır; yapı ruhsatı ve onaylı mimari ya da statik proje aranmaz. Sorulardan birine bile evet çıktığı anda tadilat ruhsatı zorunlu hale gelir.
| Müdahale | Sınıf | Ne gerekir |
|---|---|---|
| Kırık ve eksik kiremidin aynı veya eşdeğer malzemeyle yenilenmesi, kiremitlerin aktarılması | Basit tamirat | Belediyeye basit tadilat izni dilekçesi |
| Taşıyıcıya dokunulmadan su ve ısı yalıtım katmanlarının yenilenmesi (membran, cam yünü, shingle, OSB levha) | Basit tamirat | Belediyeye basit tadilat izni dilekçesi |
| Oluk, dere ve iniş borularının temizlenmesi, onarılması veya değiştirilmesi | Basit tamirat | Belediyeye basit tadilat izni dilekçesi |
| Baca şapkasının ve baca dibi yalıtımının onarılması | Basit tamirat | Belediyeye basit tadilat izni dilekçesi |
| Çatı eğiminin veya mahya yüksekliğinin değiştirilerek kullanım alanının büyütülmesi | Esaslı tadilat | Tadilat ruhsatı, onaylı mimari ve statik proje |
| Mevcut ahşap çatının tamamen sökülüp ağır çelik konstrüksiyona geçilmesi | Esaslı tadilat | Tadilat ruhsatı, onaylı mimari ve statik proje |
| Çatı arasının depo, hobi odası gibi yeni bir kullanım alanına çevrilmesi | Esaslı tadilat | Tadilat ruhsatı, onaylı mimari ve statik proje |
| Tescilli bir yapının çatısına pergola benzeri ek kurularak siluetin değişmesi | Esaslı tadilat | Tadilat ruhsatı, onaylı mimari proje |
Tablodaki ayrım sahada çoğu zaman tek bir cümleyle özetlenir: mevcut olanı eski haline getiriyorsanız basit tamirat, mevcut olanı değiştiriyorsanız esaslı tadilat. Kiremit aktarma ile eğim düzeltme arasındaki fark, harcanan emekte değil bu cümlededir. Nokta onarımın ötesine geçen ve kapsamı büyüyen işlerin nasıl yürüdüğünü Çatı Tadilatı sayfasından takip edebilirsiniz.
Esaslı tadilat kapsamındaki bir işe ruhsatsız başlamak, işin durmasıyla bitmez. Şikâyet ya da rutin denetim sonucu tespit edildiğinde inşaat mühürlenir; 3194 sayılı İmar Kanunu'nun 32. ve 42. maddeleri uyarınca yapı tatil zaptı tutulur, idari para cezası kesilir ve yıkım kararı uygulanır[10]. Aynı sonuç, basit tadilat izni alınmış olsa bile dilekçenin kapsamı dışına çıkılıp taşıyıcı elemanlara veya dış siluete dokunulduğunda da doğar. Ruhsata tabi bir işin projesiz yürütülmesi ayrıca deprem ve fırtına yüklerinde yapısal çökme riskini doğrudan büyütür.
Basit Tadilat İzni Dilekçesi Nereden Alınır?
Ruhsat aranmaması, işin belediyeden habersiz yapılabileceği anlamına gelmez. Yapı sahibi ya da apartman yönetimi, işe başlamadan önce bağlı olduğu ilçe belediyesinin İmar ve Şehircilik Müdürlüğüne bir basit tadilat izni dilekçesi ile başvurur. Belediye talebi yerinde veya dosya üzerinden inceler, işlemlerin gerçekten basit tadilat sınırları içinde kaldığını teyit eder ve genellikle işgaliye bedelini tahsil ederek belirli bir süre için izin verir. Çatı tadilat izni bu yüzden kapıdan alınan hazır bir belge değil, kapsamı önceden beyan edilip onaylanan bir izindir.
İznin verilmiş olması, işi yapan tarafın İmar Kanunu ile iş sağlığı ve güvenliği mevzuatından doğan yükümlülüklerini de ortadan kaldırmaz. Basit tamirat sırasında da yürürlükte kalan üç başlık vardır:
- İskele ve çevre güvenliği: cephe ve çatı çalışmalarında yaya ve çevre güvenliğinin sağlanması. Saçağı 30 santimetreden uzun binalarda saçaktan sonra ikinci bir iskele kurulması gibi kurallar bu kapsamda da geçerlidir.
- İşçi sigortası: sahada çalışacak kişilerin sigorta bildirimlerinin yapılmış olması.
- Kapsam sadakati: dilekçede beyan edilmeyen bir müdahaleye, örneğin taşıyıcı değişikliğine ya da eğim düzeltmeye iş sırasında geçilmemesi.
Apartman ve sitelerde dilekçeyi kat malikleri adına yönetici verir; başvurunun arkasında kat malikleri kurulunun usulüne uygun alınmış kararı bulunur. Kararın hangi çoğunlukla alınacağı ve masrafın maliklere nasıl dağıtılacağı kat mülkiyeti hükümlerine tabidir ve izin sürecinden ayrı yürüyen bir konudur.
Çatı Tadilat Ruhsatı Nasıl Alınır?
Esaslı tadilat kararı verildiğinde başvuru artık tek sayfalık bir dilekçeyle değil, kalabalık bir teknik dosyayla yapılır. Bu dosya sadece mimari tercihi değil, yapının statik bütünlüğünü, can güvenliğini ve imar planındaki yapılaşma haklarına uygunluğunu belgeler. Aşağıdaki kalemler İstanbul, Ankara ve İzmir büyükşehir belediyeleri başta olmak üzere ilgili idarelerin tadilat ruhsatı başvurularında istediği standart settir.
| Belge grubu | İçerdiği evraklar |
|---|---|
| Mülkiyet ve kimlik | Son bir aylık güncel tapu kaydı, numarataj belgesi, hissedarların kimlik fotokopileri, proje müellifine veya müteahhide verilmiş noter onaylı vekâletname, emlak vergi borcu yoktur yazısı |
| Mimari proje | Çatının geometrisini, eğimini, kullanılacak malzemeleri, kesit ve görünüşleri gösteren, meslek odası onaylı ya da e-denetimden geçmiş çatı tadilat projesi (genellikle 5 veya 6 takım) |
| Statik ve mühendislik | Ölü, hareketli, rüzgâr ve kar yükleri altındaki davranışı modelleyen statik proje ve hesap raporu; çatı binaya ek kütle bindiriyorsa zemin etüt raporu; gerekiyorsa mekanik, sıhhi tesisat ve elektrik projeleri |
| Yapı denetim ve yüklenici | Yapıya İlişkin Bilgi Formu (YİBF), yapı denetim hizmet sözleşmesi, denetçi belgeleri, yüklenicinin YAMBİS müteahhitlik yetki belgesi kaydı, vergi levhası, ticaret sicil gazetesi, mal sahibi ile müteahhit arasındaki noter onaylı inşaat sözleşmesi |
| Fenni mesul ve şantiye şefi | Proje müellifleri ve şantiye şefi tarafından idareye hitaben yazılmış fenni mesuliyet ve şantiye şefi taahhütnameleri ile hizmet sözleşmeleri |
Mimari projede çatıya dair iki ölçü doğrudan denetlenir: Planlı Alanlar İmar Yönetmeliği'nin 40. maddesi uyarınca çatı eğimi saçak ucundan hesaplanır ve mahya yüksekliği belirlenen sınırı (yaygın uygulamada 5,00 metre) aşamaz. Bu iki değer projede tutmuyorsa dosya, diğer evrakların tamamı yerinde olsa bile geri döner.

Statik hesap raporunda neye bakılır: teknik ayrıntı
Statik proje hazırlanırken hesaba giren yükler çatının kendi ağırlığından ibaret değildir. TS 498, TS EN 1991 (Eurocode) ve yürürlükteki Türkiye Bina Deprem Yönetmeliği uyarınca bölgesel kar yükü, rüzgâr yükü ve sismik yükler ayrı ayrı hesaplanır[11]. Açık alanlarda kurulan sundurmalarda rüzgârın çatı altında yarattığı kaldırma kuvveti, yani uplift, devrilme ve uçma riskinin ana kaynağıdır.
Taşıyıcı sistem tarafında çelik profillerin türü ve boyutları, kolon, kiriş ve makas kesitleri belirlenir; rüzgâr yüklerine karşı stabiliteyi sağlayan çapraz bağlantı elemanları projede mutlaka gösterilir. Kaynak kalınlıkları, cıvata ve ankraj detayları raporlanarak uygulama safhasındaki çökme riskleri elenir.
Dosyanın sahadaki karşılığını fenni mesul kurar. Fenni mesul, projenin harfiyen uygulanmasından idareye karşı sorumlu olan mimar veya mühendistir; idareye sunduğu taahhütnameyle işin 3194 sayılı İmar Kanunu'na, standartlara ve fen ile sanat kurallarına uygun inşa edileceğini beyan eder. Aynı taahhütnamede üzerindeki toplam denetim alanının yasal sınırı aşmayacağını da bildirir: mimar ve inşaat mühendisi için 30.000 m², makine mühendisi için 60.000 m². Beyanın aksi çıktığında sorumluluk Türk Ceza Kanunu kapsamına taşınır.
İmar Yönetmeliğinde 2026 Değişiklikleri Çatıyı Nasıl Etkiliyor?
Planlı Alanlar İmar Yönetmeliği, 1 Temmuz 2026 tarihli ve 33297 sayılı Resmî Gazete'de yayımlanan değişiklik yönetmeliğiyle güncellendi. Değişikliklerin bir bölümü doğrudan çatıları, terasları ve mevcut yapıların yeniden ruhsatlandırılmasını ilgilendiriyor.
- Teras çatılar emsal dışına çıktı. 22. maddeye eklenen fıkra uyarınca, tek bağımsız bölümlü olsa dahi umumi bina kapsamındaki yapılarda son katın üzerinde bulunan, ticari amaç taşımayan ve müşterek kullanıma açık teras çatılar ortak alan sayılarak emsal hesabına dâhil edilmiyor. Aynı fıkra çocuk oyun ve bakım alanlarını, mescit ve müştemilatını, otoparkları da kapsıyor.
- Baza üstü kaplı alanlar emsal harici. 5. maddedeki değişiklikle, ana kitle üzerinde yükselen bloklardan arta kalan baza kısımlarının üzerinde yer alan, gezilemeyen, herhangi bir kullanıma konu olmayan ve çatı ya da çakıl gibi malzemeyle kaplı alanlar emsal dışında değerlendiriliyor. Giriş saçakları, bahçe ve istinat duvarları da aynı kapsama alındı.
- Pergola ve süs havuzunda %20 sınırı. Peyzaj düzenlemesi niteliğindeki pergola ve süs havuzlarının bahçe alanının %20'sini geçmeyen kısmı emsalden muaf tutuldu. Süs havuzu yönetmelikte ilk kez tanımlandı: yüzme amacıyla kullanılmayan, görsel ve estetik amaç taşıyan, mimari yapıyla bütünlük arz eden ve idarece onaylanan havuz.
- Asansör çatı katına kadar çıkıyor. 34. maddeye göre bağımsız bölüm, ortak alan veya eklenti bulunan bodrum katlar da kat adedi hesabına giriyor (salt ısı merkezi, kazan dairesi, elektrik odası gibi teknik hacimlerden oluşan bodrumlar hariç). Kat adedi 3 olan binalarda asansör yeri bırakmak, 4 ve daha fazla katlı binalarda asansör tesis etmek zorunlu; asansörün çatı katındaki bağımsız bölümler dâhil tüm katlara kesintisiz hizmet vermesi isteniyor.
- Ruhsatı düşen yapıda hangi mevzuat geçerli. 54. maddedeki değişikliğe göre yeniden ruhsat düzenlenen yapılarda ilk ruhsat tarihinden itibaren 2 yıl içinde inşaata başlanmışsa yangın, deprem, ısı ve su yalıtımı, çevre ve enerji verimliliği konularında güncel mevzuat uygulanıyor; binanın oturumu, gabarisi ve emsali gibi yapılaşma koşullarında ise ilk ruhsat tarihindeki mevzuat korunuyor. 2 yıl içinde başlanmamış yapılarda her yönüyle güncel hükümler geçerli.
- Ofisten konuta dönüşümde %60 kuralı. Geçici 7. madde, uygulama imar planında konuta izin verilen alanlarda ofis veya büro amacıyla ruhsatlandırılmış yapıların, parsel genelindeki toplam kullanım oranının %60'ını geçmemek kaydıyla konuta dönüştürülmesine izin veriyor. Dönüşümün geçerli olması için kullanım amacı değişikliğine dair tadilat ruhsatı işlemlerinin 1 Temmuz 2027 tarihine kadar sonuçlandırılması gerekiyor.
Bu maddelerin çoğu yeni yapı tasarımına bakar. Mevcut bir binada çatı onarımı planlayanlar için pratik karşılıkları iki noktada toplanır: teras çatının emsale girmemesi, son kat üzerindeki düzenlemelerin önündeki en büyük engeli kaldırır; yeniden ruhsatlandırmada yalıtım ve enerji verimliliği kalemlerinin güncel mevzuata çekilmesi ise onarım kapsamını ve dolayısıyla bütçesini büyütür.
Çatı Onarım Sözleşmesi Örneği: Hangi Maddeler Yazılır?
İzin tarafı kapandığında sıra işi yapacak tarafla kurulan bağa gelir. Apartman bütçesinden karşılanan bir çatı yenilemesinin teklif fişiyle veya sözlü mutabakatla yürütülmesi, ileride telafisi güç bir boşluk bırakır: iş bittiğinde neyin eksik, neyin ayıplı sayılacağını gösteren yazılı bir ölçüt kalmaz.
Bu metnin hukuki adı eser sözleşmesidir. Türk Borçlar Kanunu'nun 470 ve devamı maddelerinde düzenlenir[12]; yüklenicinin bir eser meydana getirmeyi, iş sahibinin karşılığında bedel ödemeyi üstlendiği, iki tarafa da borç yükleyen bir sözleşmedir. Ayırt edici yanı şudur: yüklenici emek değil sonuç taahhüt eder. Su geçirmeyen bir çatı ortaya çıkmadıysa, harcanan mesai tek başına savunma olmaz. Kanun bu sonucu güvenceye almak için yükleniciye dört temel borç yükler:
- Özen ve sadakat borcu (TBK m. 471/1)yüklenici işi, iş sahibinin haklı menfaatlerini gözeterek yapar. Ölçüt kişisel değil objektiftir; benzer alandaki işleri üstlenen basiretli bir yüklenicinin mesleki ve teknik kurallara uygun davranışı esas alınır.
- Uyarı ve ihbar yükümlülüğü (TBK m. 472/3)iş sahibinin temin ettiği malzemenin ya da mevcut çatı karkasının çürük olduğunu fark eden yüklenici, bunu derhal ve tercihen yazılı olarak bildirir. Bildirmezse sonradan doğan çökme, akma ve gecikme zararlarından bizzat sorumlu tutulur.
- Bizzat ifa borcu (TBK m. 471/3)eser sözleşmesi yüklenicinin kişisel yeteneği ve güvenilirliği üzerine kurulduğundan, işi kendisi veya kendi yönetimi altındaki işçileriyle yapar.
- Araç, gereç ve malzeme temini (TBK m. 471/4)aksine bir sözleşme maddesi ya da yerleşik adet yoksa iskele, vinç, matkap gibi araçlar ve ana malzeme yükleniciye aittir. Çatı işleri genellikle malzemenin de yüklenici tarafından sağlandığı eser teslim sözleşmesi niteliğindedir.
Alt yüklenici kullanımına izin verilen hallerde bile iş sahibinin muhatabı daima ana yüklenicidir; taşeronun eksik ya da hatalı işinden, üçüncü kişilere verdiği zarardan ana yüklenici ifa yardımcılarının fiillerinden sorumluluk hükmü (TBK m. 116) uyarınca müteselsilen sorumlu olur. Yapım kalitesini kontrol altında tutmak isteyen iş sahibi sözleşmeye "Yüklenici taahhüdündeki işi kısmen veya tamamen başkasına devredemez" maddesini koyabilir. Bu yasağın ihlali sözleşmeye açık aykırılık sayılır ve iş sahibine sözleşmeden dönme ile zararının tazminini isteme hakkı verir.
İşin Kapsamı, Teknik Şartname ve İş Güvenliği
Sözleşmenin konu ve kapsam maddesi, "çatının yapılması" gibi genel bir ifadeyle geçiştirildiğinde geriye tartışılacak bir ölçüt bırakmaz. Kapsam, imalatın her adımını tek tek sayar: mevcut kiremidin ve ahşap karkasın sökülmesi, molozun şantiyeden tahliyesi, konstrüksiyonun kurulması, yalıtım katmanlarının kalem kalem tarifi (örneğin 5 cm cam yünü, çift yönlü çıtalama, membran su yalıtımı, poliüretan sandviç panel) ve nihai kaplama. Aynı maddede kullanılacak malzemelerin TS EN harmonize standartlarına veya CE ve TSE belgelerine sahip olacağı açıkça yazılır; yalıtım panellerinde TS EN 13165, kiremitte TS EN 490 gibi ürün standartlarının sözleşmeye ismen girmesi, sahada eşdeğer diye getirilen belgesiz malzeme tartışmasını baştan kapatır.
İş güvenliği maddesi ayrı bir öneme sahiptir, çünkü eser sözleşmesinde yüklenici bağımsız bir işverendir ve apartman yönetiminin hiyerarşik denetimi altında değildir. Sözleşmeye giren standart ifade şunu kurar: yüklenici, İş Kanunu, 6331 sayılı İş Sağlığı ve Güvenliği Kanunu ve Yapı İşlerinde İSG Yönetmeliği uyarınca yaşam halatı, iskele ve paraşüt tipi emniyet kemeri dâhil her türlü güvenlik önlemini almakla yükümlüdür; işçilerin SGK bildirgeleri yükleniciye aittir; meydana gelebilecek iş kazalarından ve üçüncü şahıslara verilecek maddi ve manevi zararlardan münhasıran yüklenici sorumludur.
Süre, Hava Muhalefeti ve Gecikme Cezası
Çatı imalatı meteorolojiye bağımlı olduğu için süre maddesi iki ayaklı yazılır. Başlangıç ve bitiş net bir ifadeyle bağlanır, örneğin "yer tesliminden itibaren 30 takvim günü". Yanına, fen ve sanat kurallarına göre çalışmanın imkânsız olduğu yağmurlu, karlı, aşırı rüzgârlı ve donlu günleri tanımlayan bir hava muhalefeti maddesi eklenir; bu günlerin meteoroloji raporuyla veya şantiye seyir defterine işlenerek belgelenmesi halinde işin süresine ekleneceği kayıt altına alınır. Aynı maddeye, çatının açık olduğu gecelerde alt katlara su sızmasını önleyecek geçici koruma (branda, naylon) yükümlülüğü de yükleniciye verilir.
Süreyi bağlayıcı kılan asıl mekanizma cezai şarttır. TBK m. 179/2 kapsamındaki ifaya eklenen cezai şart, sözleşmede genellikle şu kalıpla kurulur: mücbir sebepler ve onaylanmış süre uzatımları hariç olmak üzere işi zamanında teslim edemeyen yükleniciye, gecikilen her takvim günü için sözleşme bedelinin belirli bir yüzdesi ya da maktu bir tutar kadar gecikme cezası uygulanır ve bu ceza ayrıca ihtara gerek kalmaksızın hakedişlerden resen kesilir. Gecikmenin belirli bir eşiği, yaygın uygulamada 15 günü aşması halinde iş sahibine sözleşmeyi tek taraflı ve haklı nedenle feshetme hakkı tanınır.
Ödeme Planı, Teminat ve Geçici Kabul
Ödeme, işin gidişatına orantılı biçimde hakediş usulüyle yapılır; işin başında yüksek oranlı avans ya da peşin ödeme, iş sahibinin elindeki tek yaptırım aracını daha ilk gün harcaması anlamına gelir. Kamu ihalelerinde kullanılan finansal güvenlik araçlarının özel sözleşmelere uyarlanması bu noktada belirgin bir avantaj sağlar.
İş bittiğinde doğrudan son ödemeye geçilmez. Taraflar bir araya gelip işi muayene eder ve bir geçici kabul tutanağı düzenler. Tutanakta yapılmamış ya da hatalı yapılmış işler tek tek listelenir (örneğin "3 adet baca dibi izolasyonu eksik, saçak boyaları rötuşlanacak") ve yükleniciye bunları gidermesi için süre verilir. Bu süreci finansal olarak ayakta tutan şey teminattır: Yapım İşleri Tip Sözleşmesi'nin 30. maddesindeki uygulamaya paralel biçimde, yükleniciye yapılan her ara hakedişten toplam iş tutarının %3'ü veya %5'i (birim fiyatlı ya da anahtar teslim götürü bedel oluşuna göre) geçici kabul noksanları kesintisi adıyla bloke edilir. Bu tutar, geçici kabul yapılıp tutanaktaki tüm noksanlar giderildikten sonra, kesin kabul aşamasında yükleniciye iade edilir.

Nakit akışının bozulmasını istemeyen yüklenici, kesilecek meblağ tutarında kesin ve süresiz bir banka teminat mektubu sunarak nakit kesintisinden muaf tutulabilir. Her iki biçimde de teminat, kesin kabul yapılana kadar haczedilemez ve üzerine ihtiyati tedbir konulamaz. Eksikler süresinde giderilmezse sözleşmedeki haklar kullanılarak teminat gelir kaydedilir ve zarar buradan karşılanır.
Garanti, Ayıplı İş ve Zamanaşımı
Teslim, yüklenicinin sorumluluğunun bittiği an değildir; ayıba karşı tekeffül dönemi tam da teslimle başlar. Eserin ayıplı sayılması için sözleşmede kararlaştırılan vasıfları taşımaması, fen ve sanat kurallarına aykırı olması ya da beklenen faydayı sağlamaması yeterlidir. Ayıp saptandığında iş sahibinin TBK m. 475'te sayılan üç seçimlik hakkı doğar: eser kullanılamayacak derecede ayıplıysa sözleşmeden dönme, ayıp oranında bedelden indirim ve masrafları yükleniciye ait olmak üzere ücretsiz onarım. Çatı iş sahibinin kendi yapısı üzerinde meydana getirildiği ve sökülüp kaldırılması aşırı zarar doğuracağı için, pratikte dönme hakkı çoğu durumda kullanılamaz; geriye indirim ve onarım kalır. Ayıbın yol açtığı yan zararlar, örneğin sızan suyun parkeyi veya elektronik eşyayı bozması, genel hükümlere göre ayrıca tazmin edilir.
Bu hakların kullanılabilmesi, iş sahibinin muayene ve ihbar külfetlerini yerine getirmesine bağlıdır. Ayıbın türü, bu külfetin ne zaman doğduğunu da belirler.
| Kavram | Ne demek | Ne zaman bildirilir | Bildirilmezse |
|---|---|---|---|
| Açık ayıp | Teslim anında gözle veya basit bir incelemeyle görülebilen kusur: çatlak kiremit, yamuk oluk, yapılmamış boya | Teslimden hemen sonra muayene edilip derhal yükleniciye bildirilir (TBK m. 474) | İş sahibi eseri ayıbıyla birlikte kabul etmiş sayılır, yüklenici sorumluluktan kurtulur (TBK m. 477) |
| Gizli ayıp | Teslimde anlaşılmayan, kullanımla veya ilk yağışlarla ortaya çıkan kusur: kötü izolasyondan su sızması, hatalı beton karışımı | Ortaya çıkar çıkmaz, dürüstlük kuralına uygun en kısa sürede bildirilir | Süresinde bildirilmezse eser bu ayıpla kabul edilmiş sayılır, haklar düşer |
| Eksik iş | Sözleşmede ve projede kararlaştırıldığı halde hiç yapılmamış veya nicelik olarak eksik yapılmış imalat: 10 baca şapkası yerine 8 tane, serilmemiş izolasyon katmanı | Muayene ve ihbar külfeti aranmaz; ayıp değil temerrüt hükümlerine tabidir | Hak düşmez; genel zamanaşımı süresi olan 10 yıl içinde bedel veya aynen ifa istenebilir |
Dava açma süreleri TBK m. 478 ile kesin çizilmiştir. Taşınmaz yapılarda, çatı dâhil, ayıptan doğan davalar teslim tarihinden başlayarak 5 yılın geçmesiyle zamanaşımına uğrar. Yüklenicinin ayıbı gizlemede ağır kusuru veya kastı varsa bu süre 20 yıla çıkar. Yargıtay ağır kusuru geniş yorumlar: standart dışı ya da hileli malzeme kullanmak, izolasyonda yapılması gereken asgari katmanları kasten atlamak, mesleki tecrübenin gerektirdiği kuralları büsbütün göz ardı ederek statik hata yapmak bu kapsama girer. Böyle bir durumda, çatının yapımından on iki yıl sonra şiddetli rüzgârda taşıyıcı makasların zayıf kaynaktan kopması halinde bile iş sahibi zamanaşımı savunmasını aşarak dava açabilir.
Sözleşmeye "Yüklenici, işin teslimini takip eden 2 (veya 5) yıl içinde ortaya çıkacak imalat hatalarını gidermeyi taahhüt eder" biçiminde açık bir garanti maddesi koymak, Yargıtay 15. Hukuk Dairesi'nin yerleşik içtihatlarına göre yüklenicinin kanundaki derhal ihbar ve örtülü kabul külfetlerinden feragat ettiği anlamına gelir. Pratik sonucu şudur: iş sahibi kanuni ihbar süresini kaçırmış olsa dahi, garanti süresi boyunca yükleniciye başvurabilir. Tek cümlelik bu madde, teslimden sonra en çok tartışılan konuyu baştan kapatır.
Moloz ve Atık Tahliyesi Kimin Sorumluluğunda?
Çatı söküm ve onarım işleri ciddi hacimde atık üretir: eski kereste, kırık kiremit, taş yünü, yırtılmış membran kalıntısı. Bu atıkların yönetimi 8 Mart 2004 tarihli Hafriyat Toprağı, İnşaat ve Yıkıntı Atıklarının Kontrolü Yönetmeliği'ne tabidir ve yönetmelik bu malzemelerin doğaya, boş arsalara veya belediyenin evsel çöp konteynerlerine dökülmesini yasaklar. Atık üreticisi konumundaki apartman yönetimi ve işi yürüten yüklenici, atığın lisanslı bertaraf tesisine ulaşmasından müteselsilen sorumludur.
- Lisanslı taşıyıcıyla anlaşılır. İnşaat ve yıkıntı atıkları yalnızca belediyeden ya da mülki amirden "Hafriyat Toprağı, İnşaat ve Yıkıntı Atıkları Taşıma İzin Belgesi" almış, takip sistemine kayıtlı araçlarla taşınabilir.
- Atık taşıma ve kabul belgesi alınır. Faaliyet sonucunda 2 tondan fazla atık üreten yüklenici veya mal sahibi, ilçe ya da büyükşehir belediyesinin ilgili müdürlüğüne başvurup 4 nüshalı "Atık Taşıma ve Kabul Belgesi"ni doldurur ve onaylatır.
- Başvuru dosyası yüklenir ve bedel yatırılır. Belediyenin sistemine atık bertarafı başvuru dilekçesi, taşıma izin belgesi fotokopisi, esaslı tadilat söz konusuysa yapı ruhsatı ve bertaraf ücret tarifesine göre hesaplanan ödemenin dekontu yüklenir.
- Döküm belgelenir. Belediyeden atık bertarafı onay yazısı alındıktan sonra belirtilen plakalı araçlar atığı düzenli depolama veya geri kazanım sahasına götürür; dökümü gösteren fiş ya da belge iş sahibine teslim edilir.
Sökülen eski çatıda asbestli eternit levha, boya, cıva veya asit kalıntısı gibi kimyasal atık tespit edilirse bu malzemeler genel molozdan ayrı toplanır ve Tehlikeli Atıkların Kontrolü Yönetmeliği'ndeki özel prosedürlerle bertaraf edilir. Bu yükün iş sahibinin üzerinde kalmaması için sözleşmeye şu içerikte bir madde girer: inşaat artıklarının belediye mevzuatına uygun biçimde döküm sahalarına tahliyesi, tüm bertaraf ücretleri ve döküm makbuzlarının iş sahibine sunulması münhasıran yüklenicinin sorumluluğundadır ve makbuzlar sunulmadan ara hakediş ödenmez.
İzin sınıfı, ruhsat dosyası, sözleşme maddeleri ve atık belgeleri bir araya geldiğinde işin kâğıt üzerindeki tarafı kapanmış olur. Bu dört kalemin ortak yanı, sahada yapılacak her işlemin önceden yazılı bir karşılığının bulunmasıdır. Geriye tek bir soru kalır: bütün bu kapsam bir araya geldiğinde fatura ne kadar tutar ve o rakamı hangi kalemler oluşturur?
İzin sınıfını işin bedeli değil kapsamı belirler. Kapsam hangi tarafa düşüyorsa iş de o taraftan yürür:
Basit tamirat tarafı

Kırık kiremidin yenilenmesi, yalıtım katmanının aynı yerinde onarılması, oluk ve baca dibi işleri. Taşıyıcıya dokunulmaz, siluet değişmez; dilekçe yeter.
Esaslı tadilat tarafı

Eğimin veya mahya yüksekliğinin değişmesi, taşıyıcının yenilenmesi, çatı arasının kullanıma açılması. Tadilat ruhsatı, onaylı mimari ve statik proje ister.
Çatı Tamiri Ne Kadar Tutar? Bütçenin Mantığı
Bu sorunun tek bir rakamla cevabı yok; bir hesap mantığı var. Aynı "çatı tamiri" başlığı altında metrekaresi 300 lirayı bulan bir aktarma da, 1.800 lirayı aşan sıfır çatı yapımı da yürür. Aradaki farkı kapatmanın tek yolu rakamı kalemlerine ayırmaktır: kaç metrekare gerçek yüzey işlenecek, o yüzeye hangi katmanlar serilecek, iş hangi erişim ve güvenlik düzeniyle yapılacak ve malzeme fiyatı teklif ile uygulama arasında ne kadar oynayacak.
Keşif ve Metraj: Bütçe Neyin Üzerine Kurulur?
Sağlıklı bir bütçe çatıya çıkılmadan yazılamaz. Keşif bir yüzey ölçümü değil, yapının kalan faydalı ömrünü belirleyen bir muayenedir ve üç şeyi kesin olarak netleştirir:
- Taşıyıcı sistemin durumu. Ahşap oturtma ve asma çatıda çürüme, böceklenme ve sehim; çelik konstrüksiyonda korozyon ve yorulma belirtileri aranır. Taşıyıcı mukavemetini yitirmişse yalnız üst kaplamayı yenilemek ileriye çökme riski taşır; bütçeye güçlendirme kalemi zorunlu olarak eklenir.
- Yalıtım katmanlarının doymuşluğu. Su yalıtımı iflas etmiş ve altındaki taşyünü veya polistiren su almışsa malzeme termal direncini, yani ısı geçişine gösterdiği direnci tamamen kaybeder. Kurumasını beklemek çözüm değildir; söküm ve hafriyat kalemleri de bütçeye girer.
- Drenaj hattı. Yağmur indirme boruları, gizli dereler, saçak detayı ve baca dibi ayrı ayrı muayene edilir. Sızıntıların büyük bölümü geniş kaplama yüzeyinden değil bu düğüm noktalarından çıktığı için oluk tamiri, baca dibi membranı ve dere izolasyonu kendi metraj kalemini alır.
Keşiften çıkan rakam üç maliyet merkezine dağılır.
| Maliyet merkezi | İçindeki kalemler | Bütçedeki ağırlığı |
|---|---|---|
| Ana yapısal maliyet | Kaplama, yalıtım ve bağlantı malzemeleri ile doğrudan işçilik | Malzeme toplamın %40-50'si; kalan %50-60 işçilik, nakliye, genel gider ve yüklenici kârıdır |
| Dolaylı maliyetler | İskele kurulumu, iş güvenliği ekipmanı, malzemenin vinçle çatıya çıkarılması, izin ve harç giderleri | Kaplama metrekaresine değil bina yüksekliğine ve erişim zorluğuna bağlıdır |
| Beklenmeyen giderler | Söküm açıldığında çıkan çürük karkas parçaları, gizli su yolları, altı boşalmış dere | Kapalı çatı sistemlerinde ayrılması zorunludur; sökülmeden görülemeyen hasarın karşılığıdır |
Üçüncü satır bütçenin en çok atlanan yeridir. Kapalı bir çatıda hasarın gerçek boyutu ilk kiremit kalkana kadar görünmez; bu pay ayrılmamışsa iş ortasında çıkan her çürük mertek ya şantiyeyi durdurur ya da kaliteden kısılarak kapatılır.
Metrajın kendisi de göründüğü kadar basit değildir. Bütçe taban alanının değil, gerçek çatı yüzeyinin üzerine kurulur. Eğim arttıkça izdüşüm alanına kıyasla kaplanacak yüzey trigonometrik olarak büyür:
Ag = Ai × √{1 + E²Burada Ag gerçek kaplama alanı, Ai binanın izdüşüm (taban) alanı, E ise eğimin ondalık karşılığıdır. Yatayda 100 metrekare taban alanına oturan beşik bir çatı yüzde kırk eğimliyse (yaklaşık 22 derece), yalnız eğimden gelen genişleme kaplanacak alanı 108 metrekareye çıkarır. Buna her yönden 50 ila 100 santimetre arasında değişen saçak payları eklendiğinde, 100 metrekare tabanlı standart bir yapının gerçek çatı alanı 130 ila 150 metrekare aralığına ulaşır. Eğimin yüzde, derece ve oran cinsinden nasıl hesaplandığını Çatı Eğimi Kaç Olmalı? Çatı Eğimi Hesaplama Rehberi sayfasından takip edebilirsiniz.

Eğim yalnız metrajı değil işçilik birim fiyatını da hareket ettirir. Yüzde on ile yüzde kırk arasındaki çatılarda usta yüzeyde yürüyüp malzeme taşıyabilir, standart çevre güvenliği çoğu zaman yeterlidir. Yüzde kırkın üzerine çıkıldığında tutunma zorlaşır; şantiyeye özel iskele kurulumu, çatı merdiveni ve halatlı erişim düzeni zorunlu hale gelir. Çalışma ergonomisi bozuldukça süre uzar, risk primi artar ve metrekare başına işçilik ücreti yukarı çekilir.
Malzeme siparişini net alan üzerinden verme. Hesaplanan yüzeye, çatının mimari karmaşıklığına göre yüzde beş ila yüzde on arası kesim ve fire payı eklenir. Bu pay ayrılmadığında şantiye malzeme bekler; ikinci sefer nakliye ile yeniden vinç kurulumunun bedeli, tasarruf edilen malzeme parasının üzerine çıkar.
Çatı Tamiri Fiyatları ve Metrekare Bantları
Aşağıdaki bantlar malzeme ile işçiliği birlikte kapsayan piyasa ortalamalarıdır. Bölgesel işçilik farkı, iskele ihtiyacı, binanın yüksekliği ve yalıtım katmanı sayısı bandın hangi ucuna yaklaşılacağını belirler; enflasyonist ortamda rakamlar sık revize olduğu için kalıcı olan mutlak değer değil, uygulamalar arasındaki orandır.
| Uygulama | İşlem kapsamı | Birim fiyat aralığı | Bandı belirleyen |
|---|---|---|---|
| Kiremit çatı (sıfır yapım) | Ahşap karkas, yalıtım örtüsü, çıtalama ve kiremit kaplama | 1.200 - 1.800 TL/m² | Ağır statik yük, güçlü altyapı ihtiyacı ve uzmanlık isteyen işçilik |
| Shingle (şıngıl) çatı (sıfır yapım) | Taşıyıcı OSB levha, 3 mm membran, şıngıl yapıştırma | 1.000 - 1.600 TL/m² | Kaplamanın kendisi ucuz, zorunlu alt katmanlar maliyeti yukarı taşır |
| Sac ve sandviç panel çatı | Çelik taşıyıcı üstüne yalıtımlı panel veya tek kat trapez sac | 900 - 1.400 TL/m² | Hızlı montaj işçiliği düşürür, panel fiyatı dövize endeksli oynar |
| Ondulin çatı | Ahşap alt tahta, strafor yalıtım, ondulin kaplama | 800 - 1.300 TL/m² | Düşük altyapı gereksinimi; en ekonomik tam kaplama çözümü |
| Membran çatı (teras yalıtımı) | Yüzey hazırlığı, eğim betonu, astar, çift kat şalümo yalıtım | 700 - 1.200 TL/m² | Düz ve düşük eğimli yüzeyde işçilik hatasına sıfır tolerans |
| Kiremit çatı aktarma | Mevcut çatıda membran yenileme, kırık kiremit değişimi, genel bakım | 290 - 380 TL/m² | Sağlam kiremidin geri kazanılması ve yalıtım kalitesi |
| Oluk ve dere yenileme | Gizli dere tamiri, eksiz yağmur oluğu veya iniş borusu değişimi | Metretül üzerinden projeye özel | Lokal sızıntıların büyük bölümünü çözen, maliyeti düşük nokta müdahale |
Aktarma bandının bu kadar aşağıda kalmasının sebebi malzemenin büyük bölümünün geri kazanılmasıdır: kiremitler kaldırılır, sağlamları ayrıştırılır, altındaki deforme olmuş örtü sökülüp yenilenir, kırılanlar tamamlanır. Bu sökümde yüzde on ila on beş arası kiremit firesi normal kabul edilir. Onarımla yenileme arasındaki eşik de aynı hesabın içinden çıkar: kısmi onarımın anlık maliyeti yeni bir çatının yapım maliyetinin yüzde kırkına ulaştığında, onarımı sürdürmek ekonomik mantığını yitirir. Tam yenilemede fatura yalnız yeni malzeme ve işçilikten oluşmaz; söküm, hafriyat ve moloz atım bedelleri de üzerine biner. İstanbul gibi metropollerde döküm sahası bedeli tek başına demontaj bütçesinin yarısını bulabilir.
İki tipik yapı üzerinden tam yenileme senaryoları şöyle görünür:
- 100 m² izdüşüm, yaklaşık 120 m² gerçek yüzey. Ondulin veya ekonomik profil sacla 80.000 - 110.000 TL; shingle ya da standart Marsilya kiremitle, ısı ve su yalıtımı dahil 120.000 - 180.000 TL; premium kil kiremit veya kalın taşyünü sandviç panelle 200.000 TL ve üzeri.
- 150 m² izdüşüm, 180 m²'yi bulan gerçek yüzey. Ekonomik malzemeyle 280.000 - 300.000 TL; çelik konstrüksiyon veya birinci sınıf ahşap karkas üzerine kiremitle 400.000 - 530.000 TL. Sabit iskele ve vinç bedeli daha geniş alana bölündüğü için birim maliyet bir miktar düşer, ancak toplam malzeme ve işçilik hacmi büyüdüğünden bütçe yine de ciddi biçimde artar.
Kalemlerin tek tek nasıl fiyatlandığı, işçilik yevmiyesi ve malzeme başlıkları Çatı Fiyat Rehberi: Metrekare Maliyeti, İşçilik ve Malzeme Kalemleri sayfasında güncel aralıklarıyla duruyor.
100 metrekare taban alanına oturan %40 eğimli bir çatıda, her yönden 75 santimetre saçak payıyla birlikte gerçek kaplama alanı 142,4 metrekaredir. %8 fire payıyla sipariş metrajı 153,8 metrekareye çıkar. Kiremit çatı aktarma için bütçe bandı 41.000 ile 54.000 lira arasındadır.
Bant kesin fiyat değildir; malzeme ve işçiliği birlikte kapsayan piyasa aralığıdır. Bölgesel işçilik farkı, iskele ihtiyacı ve bina yüksekliği bandın hangi ucuna yaklaşılacağını belirler.
Çatı Tadilat Maliyetini Hareket Ettiren Etkenler
Yukarıdaki bantların ömrü kısadır, çünkü çatı bütçesi üç ayrı basınç altında çalışır: işçilik piyasası, döviz kuru ve petrol fiyatı.
İşçilik ile malzeme uzun süredir aynı hızda gitmiyor. İnşaat Maliyet Endeksi verilerinde yıllık bazda işçilik endeksi yüzde 54,35 artarken malzeme artışı yüzde 26,18 seviyesinde kalmış durumda[13]; 2025 başındaki asgari ücret düzenlemesi ve kalifiye eleman arzındaki daralma, işçilik kalemlerinde kısa sürede yüzde yirmilik ek bir sıçrama üretti. Bunun bütçeye tercümesi nettir: tasarruf arayışı malzeme tarafında küçük, işçilik tarafında risklidir. Yanlış hesaplanmış bir membran bindirme payı ya da hatalı bir baca dibi pahı çatının tamamını su alır hale getirir; sertifikalı ve verdiği işe beş ila on yıl servis garantisi tanıyan ekiplerin metrekare fiyatı bu yüzden daha yüksektir.
Kur tarafında belirleyici olan ithal girdilerdir. Çatı ısı yalıtımında kullanılan EPS, XPS ve poliüretan gibi polimerik malzemelerin ana bileşenleri ile karkasta kullanılan çam ve ladin kereste doğrudan dövize endekslidir. Merkez Bankası uzmanlarının geçişkenlik analizleri, döviz kuru ve ithalat fiyatı etkisinin en yüksek olduğu sanayi kollarının başında rafine petrol ürünleri ile kimya ve plastik imalatını gösteriyor[14]. Yani kurdaki yukarı yönlü bir şok likit membran, şıngıl, taşyünü ve poliüretan mastik fiyatlarına eşzamanlı ya da çok kısa bir gecikmeyle yansır. Aynı artışın mazot üzerinden navlunu yükseltmesi, OSB levha ve ağır kiremit gibi hacimli malzemelerde şantiye teslim maliyetine ikinci bir zam ekler.
Bitümlü membran, şıngıl ve zift bazlı likit ürünler petrol rafinasyonunun alt ürünleridir; bu yüzden Brent fiyatı çatı bütçesine üç ayrı kanaldan girer:
- Hammadde kanalıvaril fiyatındaki artış rafineri çıkış fiyatlarını, ardından bitüm fiyatını yukarı çeker.
- Lojistik kanalıaynı artış, membranın üretim tesisinden şantiyeye ulaşma bedelini büyütür.
- İkame kanalıbitümlü malzeme tolere edilemez biçimde pahalılaşınca talep çimento, kil veya metal esaslı kaplamalara kayar. Ancak bu alternatiflerin binaya eklediği statik yük taşıyıcı güçlendirmeyi zorunlu kılabilir ve beklenen tasarrufu nötrler.
Bu dalgalanmanın içinde tutunulacak bir referans var. Çevre, Şehircilik ve İklim Değişikliği Bakanlığı ile Yüksek Fen Kurulu her yıl İnşaat ve Tesisat Birim Fiyatları'nı yayımlar[15]; profesyonel bir bütçede metraj çıkarıldıktan sonra her işlem bir poz numarası ile eşleştirilir. Örneğin 15.325.1102 numaralı poz, ahşap çatı üzerine her renkte oluklu bitümlü levhalarla çatı örtüsü yapılmasını tanımlar. Poz bedeli gelişigüzel bir rakam değildir: malzemenin ortalama piyasa fiyatını, fire payını, ustanın ve düz işçinin o metrekareyi bitirmek için harcayacağı saati, ekipman amortismanını ve genellikle yüzde yirmi beş oranındaki genel gider ile kârı içerir. Kamu ihalelerinde zorunlu olan bu rayiçler, özel işlerde de hakediş anlaşmazlıklarında ve sigorta hasar ödemelerinde adil piyasa değeri referansı sayılır; alınan teklifi poz analizine karşı okumak suni fiyat farklarını görünür kılar.
Fiyatı saatler içinde değişebilen kalemlerde teklifin geçerlilik süresini kısa tut ve sözleşmedeki fiyat farkı klozunun neye bağlandığını (resmi endekse mi, yüklenicinin beyanına mı) yazılı olarak gör. Teklif alındıktan sonra malzeme bağlantısını geciktirmek, imzalanan rakamı fiilen açık uçlu hale getirir.
Çatı Yalıtımı Kendini Kaç Yılda Öder?
Onarım bütçesinin bir kısmı gider değil yatırımdır. Zayıf yalıtımlı veya hasarlı bir çatı, binadaki toplam ısı kaybının yaklaşık yüzde yirmi beşini tek başına üretir; onarım sırasında sisteme eklenen yalıtım katmanının marjinal maliyeti bu yüzden ısıtma ve soğutma giderinde sürekli bir tasarrufa dönüşür. Geri ödeme süresi malzemenin ısıl iletkenlik katsayısına, kalınlığına, binanın iklim bölgesine ve en çok da enerji fiyatlarının seyrine bağlıdır. Türkiye koşullarında nitelikli bir çatı ısı yalıtımı ilk yatırımını ortalama beş ila sekiz yılda geri öder; doğalgaz veya elektrik tarifesinde yıllık yüzde yirmi gibi sıçramalar yaşandığında bu süre üç ila üç buçuk yıla kadar iner.
Ticari yapılarda, fabrikalarda ve kurumsal binalarda hesaba bir de vergi tarafı eklenir. 213 sayılı Vergi Usul Kanunu'nun 262, 272 ve 313. maddeleri çerçevesinde çatı ve dış cephe yalıtımı için yapılan yüksek tutarlı harcamalar, maliyet bedeline eklenerek aktifleştirilebilir[16]. Aktifleştirilen bedel binanın kalan faydalı ömrü üzerinden itfa edilir; binalarda yaygın uygulama 50 yıl ve yıllık yüzde 2 amortisman oranıdır, ayrılan pay kurumlar vergisi matrahından düşülür. Yangın, deprem veya su basması sonucu çatı tahrip olduğunda ise fevkalade amortisman devreye girer ve yenileme maliyeti daha hızlı giderleştirilir.
Böyle bakıldığında çatı bütçesi iki taraflı bir hesaptır: bir tarafta bugün ödenen rakam, diğer tarafta ödenmediğinde büyüyen risk durur. Düzenli aktarma, oluk temizliği ve küçük onarımlar için ayrılan mütevazı bakım bütçesi, on yıl sonra karşıya çıkacak taşıyıcı karkas değişimini ve iç mekân su hasarını baştan eler. Sıra, bu rakamın kimin cebinden ve hangi oranda çıkacağına gelir; çatı ortak bir alansa faturayı tek bir kişi değil birden fazla taraf paylaşır.
Metrekare bandı bütçenin başlangıcıdır. Kalemlerin tek tek nasıl fiyatlandığını, işçilik yevmiyesini ve poz karşılıklarını görmek isterseniz:
Çatı Tamiri Masrafını Kim Öder?
Paylaşımın ölçüsü hakkaniyet duygusu değil, tapuda kayıtlı bir sayıdır. 634 sayılı Kat Mülkiyeti Kanunu'nun 4. maddesi çatıları, bacaları, genel dam teraslarını ve yağmur oluklarını mutlak ortak yerler arasında sayar[17]; bu statü binanın çatısı ister kiremit, ister oturtma, ister düz teras olsun değişmez. Aynı kanunun 20. maddesinin (b) bendi de kat maliklerinin bütün ortak yerlerin bakım, koruma, güçlendirme ve onarım giderlerine arsa payı oranında, yani bağımsız bölümün ana gayrimenkulün toplam değeri içindeki oransal karşılığı kadar katılmakla yükümlü olduğunu emreder.
Bu ayrım pratikte şuraya oturur: asansörün periyodik bakımı veya ortak aydınlatma gibi işletme giderleri eşit bölüştürülebilirken, çatı onarımı günlük bir işletme gideri değil, ana yapıyı koruyan bir demirbaş ve yatırım gideridir ve kural olarak arsa payı oranında paylaşılır. Apartmanda çatı tamirinin kuralları da ayrı bir yönetmelikte değil, bu kanunda ve binanın kendi yönetim planında yazılıdır.
Apartmanda Çatı Onarımı Ortak Gider midir?
Genel kurullarda en sert itiraz, zemin kattaki daire ve bağımsız girişli dükkân sahiplerinden gelir: çatıya çıkmıyorlar, akıntıdan zarar görmüyorlar, o hâlde neden ödesinler? Kanun bu savunmayı doğrudan kapatmıştır. KMK'nın 20. maddesinin (c) bendine göre kat maliki, ortak yerler üzerindeki kullanma hakkından vazgeçerek ya da bağımsız bölümünün durumu dolayısıyla bunlara ihtiyacı bulunmadığını ileri sürerek gider ve avans payını ödemekten kaçınamaz. Çatıyı kullanmayan dükkân masrafa katılmaz savunması bu yüzden tutmaz; çatı tadilatına dükkânlar da istisnasız dâhildir.
Gerekçe hukuki olduğu kadar yapısaldır. Bozulan yalıtımdan sızan su taşıyıcı kolonlara, kirişlere ve betonarme içindeki demir donatıya ulaşır; korozyon başladığında kısalan şey binanın statik ömrüdür. Zemin kattaki dükkânın güvenliği de aynı taşıyıcı sisteme bağlı olduğu için, çatıdan faydalanmama iddiası teknik olarak da geçersiz kalır.
Binaya özel kurallar yönetim planında yaşar. KMK'nın 28. maddesi uyarınca yönetim planı kat malikleri, onların halefleri, kiracılar ve yönetim bakımından bağlayıcı bir sözleşmedir; gider paylaşımına ilişkin hükümler ise *nispi emredici*dir, yani kat malikleri giderlerin arsa payı yerine eşit olarak veya metrekare esasına göre bölüşüleceğini kararlaştırabilir. Ancak bu serbestlik sınırsız değildir. Kat irtifakı aşamasında bütün bağımsız bölümler henüz tek elde iken yönetim planına konulan ve zemin kattaki dükkânları çatı onarımı gibi ağır ortak giderlerden yüzde yüz muaf tutan maddeler, Yargıtay tarafından Medeni Kanun'un 2. maddesindeki hakkın kötüye kullanılması yasağına aykırı bulunmaktadır. Sonradan mülk edinen kat malikleri bu maddenin iptali istemiyle Sulh Hukuk Mahkemesine başvurabilir.
Dar bir istisna vardır. Yalnız bir dubleks dairenin kullanımına açık olan, diğer maliklerin fiziksel çıkış imkânı bulunmayan özel teras alanlarında, yönetim planında bakımın o malike ait olduğuna dair açık hüküm varsa Yargıtay bu düzenlemeyi geçerli sayabilmektedir. İstisna yalnız eklenti niteliğindeki özel teraslar içindir, binanın genel koruyucu örtüsü olan ana çatıya uygulanmaz. Dubleks veya çatı katı dairelerinde onarımın kime ait olduğu bu yüzden dairenin konumundan değil, yönetim planındaki hükmün metninden okunur.
Masrafın kime ait olduğu kadar kararın nasıl alınacağı da bellidir. Çatı tamiri kararı, müdahalenin binanın yapısına ve onaylı mimari projesine dokunma derecesine göre farklı oy oranları ister.
| Müdahalenin niteliği | Kapsamı | Dayanak | Gereken karar yeter sayısı |
|---|---|---|---|
| Rutin bakım ve küçük onarım | Kırık kiremit değişimi, baca temizliği, oluk tamiri, küçük izolasyon yaması | KMK genel hükümler | Basit çoğunluk (toplantıya katılanların yarıdan bir fazlası) |
| Faydalı yenilik ve ilave | Çatıya ısı veya su yalıtımı eklenmesi, enerji verimliliğini artıran sistemler | KMK m. 42 | Sayı ve arsa payı çoğunluğu (tüm maliklerin hem sayıca hem arsa payıyla yarısından fazlası) |
| Esaslı onarım ve yeniden yapım | Mevcut çatının tamamen sökülüp yeni baştan yapılması, demirbaşın yenilenmesi | KMK m. 19 | Beşte dört (4/5) çoğunluk (tüm kat maliklerinin yazılı rızası) |
| Mimari proje değişikliği | Düz terasın kiremit çatıya çevrilmesi, çatı formunun değiştirilmesi, kat ilavesi | KMK m. 19 ve 44 | Oybirliği ve belediyece onaylanmış yeni proje |

Tablonun son satırı uygulamada en pahalı hatanın kaynağıdır. Yargıtay 20. Hukuk Dairesi'nin 2019/1742 esas, 2019/3845 karar sayılı içtihadına konu olayda, mimari projesinde düz betonarme teras görünen bir binanın üzerine yalıtımı iyileştirmek gerekçesiyle çelik konstrüksiyonlu kiremit çatı inşa edilmiştir. Yargıtay bunu esaslı bir mimari proje değişikliği saymış, oybirliği ve belediyece onaylanacak yeni bir proje aranması gerektiğine hükmetmiştir[18].
Projede olmayan bir çatı, faydalı olduğu için meşrulaşmaz. Oybirliği alınmadan projeye aykırı biçimde yapılan çatının masrafı, buna itiraz eden maliklerden hukuken talep edilemez. Kanuna aykırı bir yapının maliyetine katılım zorlanamadığı için, işi başlatan taraf faturanın tamamıyla baş başa kalır.
2026 yılında karar ve bütçe düzeni de değişti. 22 Mayıs 2026 tarihli Resmî Gazete'de yayımlanan 7579 sayılı Kanun ile toplu yapılarda yönetim planının değiştirilmesi için aranan beşte dört (4/5) çoğunluk oranı üçte ikiye (2/3) düşürüldü[19]; sitelerde tıkanan karar mekanizmaları böylece açıldı. Uygulamayı daha çok etkileyen ikinci değişiklik avans rejimindedir: işletme projesi genel kurulda onaylanmadan yöneticinin avans toplama yetkisi kısıtlandı, onaylı işletme projesi bulunmayan yapılarda yöneticiye en geç üç ay içinde geçici işletme projesi hazırlayıp genel kurula sunma zorunluluğu getirildi ve mevcut proje üzerinden yapılacak artışların bir önceki yıla ait Yeniden Değerleme Oranını aşamayacağı hükme bağlandı. Sitelerde çatı onarımı gibi büyük bütçeli işler artık genel kurulun bütçe onayı olmadan başlatılamıyor.
Bürokrasi can ve mal güvenliğinin önüne geçmez. KMK'nın 19. maddesindeki istisna fıkrası, ortak yerdeki bir bozukluğun ana yapıya veya bağımsız bir bölüme zarar verdiği ve acilen onarılmasının zorunlu olduğu mahkemece tespit edilmişse, onarım için kat maliklerinin rızasını aramaz. Kiremitlerin fırtınada uçması, suyun üst kat tavanını çürütüp kolonlara yürümesi tartışmasız bu kapsamdadır ve yönetici genel kurulu beklemeden onarımı yaptırmakla görevlidir. Yönetim hareketsiz kalıyorsa ya da binada yönetim yoksa, doğrudan zarar gören malik durumu tespit ettirerek onarımı projeye uygun biçimde kendi yaptırabilir; yaptığı zorunlu harcamayı da sebepsiz zenginleşme ve vekâletsiz iş görme hükümleri çerçevesinde diğer maliklerden arsa payları oranında isteyebilir. Acil durumda karar beklemek zorunlu değildir, ancak aciliyetin mahkeme tespitiyle belgelenmesi şarttır.
Çatı Tamirini Kiracı mı Öder, Ev Sahibi mi?
Kiralanan bir dairede veya işyerinde soru taraf değiştirir. Ayrımın anahtarı, harcamanın günlük işletme gideri mi yoksa demirbaş mı olduğudur.
| Masraf türü | Niteliği | Ödeyen taraf | Örnekler |
|---|---|---|---|
| İşletme gideri (aidat) | Rutin, tekrarlanan, kullanıma bağlı | Kiracı (fiilî kullanıcı) | Ortak elektrik ve su, asansör periyodik bakımı, kapıcı maaşı ve SGK primi, temizlik |
| Demirbaş gideri (yatırım) | Bir defalık, uzun ömürlü, yapısal, değer artırıcı | Kiraya veren (ev sahibi) | Çatı onarımı ve yenilemesi, dış cephe yalıtımı, asansör değişimi, ana tesisat yenileme |
| Günlük küçük onarım | Olağan kullanımda eskiyip bozulan cüzi kalemler | Kiracı | Musluk contası, ampul, kapı kolu, duş başlığı |
Çatının yenilenmesi gayrimenkulün ekonomik değerini artıran ve fiziki ömrünü uzatan bir yatırımdır. Çatı onarımı demirbaş mıdır sorusunun cevabı bu yüzden nettir: demirbaştır ve külfeti mülkiyeti elinde tutan ev sahibine aittir. Kiracının, binanın çatısı için toplanan özel bütçeyi nihai olarak üstlenme yükümlülüğü bulunmaz.
Bu sorumluluğun kira sözleşmesindeki karşılığı Türk Borçlar Kanunu'nun 301. maddesidir: kiraya veren, kiralananı sözleşmede amaçlanan kullanıma elverişli durumda teslim etmek[20] ve sözleşme süresince bu durumda bulundurmakla yükümlüdür. Tavandan su damlaması, içeri yağmur girmesi, rutubet ve küf oluşması bu elverişliliği ağır biçimde zedeler; hukuken bu, kiralananın sonradan ayıplı hâle gelmesidir. TBK'nın 305 ve 306. maddeleri uyarınca kiracı önce ayıbın uygun bir sürede giderilmesini istemekle yükümlüdür. Uygun sürenin ölçüsü sabit değildir: kışın içeri su alan bir çatıda birkaç gün, yazın fark edilen hafif bir teras izolasyonu sorununda birkaç hafta makul sayılabilir.
Ev sahibi bu süre içinde harekete geçmezse TBK'nın 306. maddesi kiracıya ayıbı kiraya veren hesabına giderme ve doğan alacağını kira bedelinden indirme hakkı verir. Bu hak ayrı bir mahkeme kararına bağlı değildir, ama usulü vardır:
- Ayıbı ihbar et ve süre tanıNoter, iadeli taahhütlü posta veya kayıtlı elektronik posta ile yazılı bildirim gönderilir; hasar ayrıntılı tarif edilir ve onarım için açık bir mühlet verilir. Bildirimin belgelenmesi ispatın temelidir.
- Zararı ve maliyeti objektif belgeleOnarım piyasa rayicine uygun yaptırılır, iş yalnız bozulan kısmı kapsar, fatura kiralayan sıfatıyla düzenletilir, işlem öncesi ve sonrası fotoğraf ile tutanakla kayda geçirilir. Lüks kapsamlı bir yenileme masrafın tamamının reddine yol açar.
- Mahsubu yazılı bildirFatura ödendikten sonra, dekont ve fatura ibraz edilerek bu tutarın bir sonraki kira bedelinden düşüleceği ev sahibine yazılı olarak bildirilir.
Bu üç adımı atlayıp "çatı aktı, ustayı ben buldum, parasını kiradan kestim" demek kiracıyı korumaz. Kira, zamanında ve tam ödenmesi gereken bir edimdir; eksik ödeme temerrüt sayılır ve ev sahibine tahliye talepli icra takibi başlatma hakkı verir. Mahsup ancak yazılı ihbar, belgelenmiş masraf ve yazılı bildirim zinciri tamamsa geçerlidir.
TBK'nın 307. maddesi ayrıca, çatı akıntısı yüzünden dairenin bir bölümünün kullanılamadığı süre için kira bedelinden ayıpla orantılı indirim isteme hakkı tanır; bu süre ayıbın ev sahibince öğrenildiği tarihte başlar, onarımın tamamlandığı tarihte biter.
Denklem kiracının kusurunda tersine döner. Teras üzerine izinsiz ağır saksı yerleştirmek, çanak anten kurmak için yalıtım membranını matkapla delmek veya terası tahsis amacı dışında kullanmak, TBK'nın 316. maddesindeki kiralananı özenle kullanma borcunun ve komşuluk hukukunun ihlalidir. Bu durumda masraf demirbaş niteliğinde olsa bile onarımın tamamı ve alt katlara sızan suyun yol açtığı zarar, hasara bizzat sebep olan kiracıdan tahsil edilir.
Onarımı ödeyen ev sahibi bu masrafı kira gelirinden düşebilir mi?
Kira geliri beyan eden malik, yıllık beyannamesinde götürü gider yerine gerçek gider yöntemini seçerse taşınmaz için yaptığı onarım ve idame harcamalarını matrahtan indirebilir. Vergi Usul Kanunu bu harcamaları ikiye ayırır: binanın normal ömrünü sürdüren ve değerini artırmayan işler (kırık kiremidin değişimi, akan bir oluğun yenilenmesi, küçük yama) ilgili yılın gelirinden tek kalemde doğrudan indirilir. Mevcut çatının tamamen kaldırılıp yerine yalıtımlı yeni bir sistemin kurulması gibi iktisadi değer artıran yatırımlar ise gider yazılmaz; binanın maliyet bedeline eklenir ve amortisman yoluyla yıllara yayılarak itfa edilir. İndirimin şartları da bellidir: fatura ve belgeler malik adına düzenlenmiş olmalı, gerçek gider usulü tercih edilmeli ve harcama fiilen kira geliri elde edilen taşınmaza ait olmalıdır. Götürü gider yönteminde belgesiz bir indirim oranı uygulandığı için masraf ayrıca düşülemez.
İhtarname, Tespit Davası ve Yargıtay Kararları
Yönetim de ev sahibi de sorumluluğunu bilerek yerine getirmeyebilir. O noktadan sonra işleyen sıra bellidir ve her adım bir sonrakinin delilini üretir.
İlk adım noter kanalıyla ihtarname göndermektir. İhtarnamenin işlevi yalnız haberdar etmek değil, karşı tarafı temerrüde düşürerek faizi ve sorumluluğu başlatmaktır. Çatı onarımı için ihtarname dört unsuru açık biçimde taşır:
- Vakıanın açıklanması: Akıntının, rutubetin ve bağımsız bölüm içindeki tahribatın ayrıntılı tarifi.
- Hukuki dayanak: Çatının KMK'nın 4. maddesi gereği ortak yer olduğu ve bakımından arsa payı oranında tüm maliklerin, kiracı bildiriminde ise ev sahibinin sorumlu bulunduğu hatırlatması.
- Makul süre ve talep: İncelemenin başlaması ve kalıcı onarımın yapılması için tebliğden itibaren 7 veya 15 gün gibi açık bir mühlet.
- Yaptırım uyarısı: Süre içinde onarım yapılmazsa durumun mahkemece tespit ettirileceği, onarımın bizzat yaptırılıp masrafın faiziyle rücu edileceği veya kiradan mahsup edileceği, iç mekân zararı için tazminat davası açılacağı ve yargılama giderlerinin karşı tarafa yükleneceği.
Ortak gider borcunu ödemeyen malike icra takibi başlatmak için kural olarak ihtarname şartı aranmaz. Buna rağmen onarımı kendi yaptırıp masrafı rücu edecek tarafın iyi niyetli davrandığını ve karşı tarafa fırsat tanıdığını mahkemede gösterebilmesi bakımından ihtarname güçlü bir karinedir; çoğu zaman ciddi bir hukuki metin, yargı masrafına katlanmak istemeyen yönetimi sulh yoluna çeker.
İhtarname sonuçsuz kalırsa en belirleyici adli adım, Sulh Hukuk Mahkemesinde delil tespiti (acele keşif) talebinde bulunmaktır. Bu bir ödeme davası değildir; hasar büyümeden ve onarıma başlanmadan önce mevcut fiziki durumun bağımsız bir mahkeme bilirkişisince fotoğraf ve belgeyle, resmi raporla kayıt altına alınmasıdır. Dilekçede yağış mevsimi ve sağlık riski gibi aciliyet unsurları vurgulanarak hızlı keşif günü istenir. Görevlendirilen inşaat mühendisi, mimar veya yalıtım uzmanı raporunda dört hususu bağlar:
- İlliyet bağıZararın doğrudan çatıdaki yapısal eksiklikten, yalıtım zafiyetinden veya çürümüş kalaslardan mı, yoksa iç tesisattan mı kaynaklandığı. Çatıya usulsüz kurulan güneş enerjisi sistemi ya da büyük uydu anteninin hasara katkısı da bu aşamada saptanır.
- AciliyetHasarın ana yapıya veya bağımsız bölümlere zarar verip vermediği. Bilirkişinin aciliyeti raporlaması, KMK'nın 19. maddesindeki 4/5 kurul kararı ihtiyacını hukuken ortadan kaldırır.
- Onarım kapsamı ve maliyetiOnaylı mimari projeye ve tekniğine uygun kalıcı onarımın malzeme ve işçilik bedelinin serbest piyasa rayicine göre hesaplanması.
- İç mekân zararıSızan suyun boya, badana, alçıpan, parke ve mobilyada yarattığı hasarın ayrı bir kalem olarak parasal karşılığı.
Rapor taraflara tebliğ edilip itirazlar giderildikten sonra kesinleşir ve sonraki icra, alacak veya rücu sürecinin çürütülmesi güç belgesi hâline gelir.
Tespitten sonra onarımı kendi bütçesiyle yaptıran malik veya yönetim, diğer maliklerden arsa paylarına düşen kısmı ilamsız icra takibiyle ister. Takibe 7 gün içinde itiraz eden malik takibi durdurur; alacaklı taraf bu kez Sulh Hukuk Mahkemesinde itirazın iptali davası açar. Mahkeme masrafın zorunlu ve projeye uygun olduğunu tespit ederse takibin devamına karar verir ve borca haksız yere itiraz eden malik aleyhine, alacak miktarının %20'sinden az olmamak üzere icra inkâr tazminatına hükmedebilir. Yıllarca çatı onarım bütçesi topladığı hâlde parayı başka kalemlere harcayan veya görevini açıkça ihmal eden yöneticiye karşı ise KMK'nın 38. maddesi ve vekâlet ilişkisi uyarınca doğrudan tazminat ve görevi ihmal davası açılabilir.
Yargıtay 18. Hukuk Dairesi'nin 2013/19026 esas, 2014/3450 karar sayılı kararında netleşen bir ayrım, talep edilecek tutarı doğrudan değiştirir.
Çatı onarım bedeli
Ortak alana ait masraftır; davacı dâhil herkes arsa payı oranında katılır. Dava açan malik kendi payını düşer ve yalnız kalan kısmı talep eder.
İç mekân zarar tazminatı
Tavanı akan dairedeki boya, parke ve mobilya hasarıdır. Bakım yükümlülüğünün yerine getirilmemesinden doğduğu için davacı bu bedele arsa payı oranında iştirak etmez, tamamını kusurlu maliklerden veya yönetimden ister.
Aynı ayrım kusurlu kullanımda da işler: teras kendisine tahsis edilmiş malik oraya sabit barbekü yapmış, ağır saksılarla zemini çökertmiş ya da fayansları delerek membranı bizzat delmişse, hasar bedeli ortak gidere yazılamaz. Tarafların sorumluluk sınırları ve başvuru yolları Çatı Akması Sorumluluğu: Masrafı Kim Öder, Ne Yapılmalı? sayfasında ayrıntılı olarak ele alınıyor.
Zincirin tamamı şuraya oturur: çatı ortak yerdir, masrafı arsa payı belirler, kararın oy oranını müdahalenin ağırlığı çizer, kiralanan yerde külfet mülkiyetle birlikte gelir ve uyuşmazlık çıktığında elde kalan tek şey belgedir. Her halka, sahada verilecek bir kararın kâğıt üzerindeki karşılığıdır. Hasarı belgelemek, sorumluyu doğru adreslemek ve kararı kanunun aradığı nisapla almak ustayı çağırmakla aynı güne sığar; sıralamayı bozmak ise onarımı değil, faturanın kimde kalacağını tartışmalı hâle getirir.
Masrafın kime düştüğü belli olduğunda sıra işin kendisine gelir. Onarım, aktarma, izolasyon ve kaplama başlıklarının hangisinin sizin işiniz olduğunu buradan ayırabilirsiniz:
Sıkça Sorulan Sorular
Çatı bakımı, örtünün ve su tahliye hattının belirli aralıklarla gözden geçirilip temizlenmesi ve küçük kusurların büyümeden giderilmesidir. Kapsamı dört kalemde toplanır: oluk ve dere temizliği, yosun ve kir tabakasının uzaklaştırılması, kırık veya kaymış kiremitlerle ayrışmış baca dibi saclarının kontrolü, çatı penceresi contalarının ve bağlantı elemanlarının gözden geçirilmesi. Onarımdan farkı zamanlamasıdır; bakım hasar oluşmadan önce yapılır.
Rutin bakım yıllık değil mevsimliktir: ilkbahar ve sonbahar olmak üzere yılda en az iki kez yapılır. Bunun üzerine iki kilometre taşı biner; 10-15. yılda membran ve shingle kaplamalarda bini ayrışmaları ile mastik çatlakları için ara bakım, 20-30. yılda ise örtü altı sistemlerin tümüyle yenilendiği aktarma gerekir. Kiremidin kendisi elli yılı aşabilir, altındaki su yalıtım katmanı aşamaz.
En hızlı ayıraç zamanlamadır. Sızıntı yağışı takip eder ve belirli bir iz üzerinde ilerler; yoğuşma ise yağıştan bağımsızdır, kış aylarında yoğunlaşır ve tek noktada değil geniş bir yüzeyde eşit dağılan ıslaklık bırakır. Yoğuşmadan şüpheleniyorsanız kaynağı çatı örtüsünde değil, buhar dengeleyici örtünün ve ısı yalıtımının kurgusunda aramak gerekir.
Çoğu vakada gerekmez. Termal kamera, dijital nem ölçer, kontrollü su testi ve floresan boya gibi tahribatsız yöntemler ıslak alanın sınırlarını yüzeyi açmadan çizer ve kırılacak alanı birkaç metrekareye indirir. Kırma kararı ancak iki bağımsız ölçüm aynı bölgeyi işaret ettiğinde verilir. Yalıtım altına yayılmış geniş birikimlerde ise noktasal arama bırakılır; katmanların tesviye betonuna kadar sökülüp yeniden kurulması daha ekonomik olur.
Ölçüm saati sonucu doğrudan değiştirir, çünkü yöntem sıcaklık farkına dayanır. Gündüz güneş altında ısınan çatı akşam soğumaya başladığında, ısıyı daha uzun tutan ıslak bölgeler termal görüntüde sıcak lekeler olarak belirir. Gündüz yapılan ölçümde ise aynı bölgeler buharlaşma soğuması nedeniyle çevresine göre soğuk görünür. İki okuma da geçerlidir, yeter ki hangi koşulda bakıldığı bilinsin.
İki ayrı ölçek vardır ve ayıraç hasarın derinliğidir. Kırık, çatlak veya kaymış kiremit sayılı adetteyse hasarlı parça alınır, altındaki su yalıtım örtüsü kontrol edilir ve sağlam yenisi eğim yönüne uygun yerleştirilip mekanik olarak sabitlenir. Hasar örtünün altına inmişse, yani yalıtım yırtılmış veya ahşap karkas nem almışsa, nokta onarım eşiği aşılmıştır ve örtünün sökülüp altındaki sistemin yeniden kurulduğu aktarma gerekir. Bu karar yüzeye bakarak değil, birkaç kiremit kaldırılıp altı görülerek verilir.
Shingle esnek ve katmanlı olduğu için plaka bazında yenilenir. Hasarlı yaprak hafifçe kaldırılır, altındaki geniş başlı galvaniz çiviler sökülür, yeni plaka alttaki su yalıtım membranına hizalanarak çakılır ve rüzgâr kaldırmasına karşı yaprak altına soğuk mastik sürülür. Sızıntı tek plakada değil de mahya veya dere hattındaysa sorun plakada değil o hattın sızdırmazlık kurgusundadır; oralarda yenileme plaka değişimiyle değil, dere boyunca kaynaklanan membranla çözülür.
Sızıntı neredeyse her zaman iki yerden başlar: çivi dipleri ve bindirme hatları. Bu noktalarda alüminyum folyo kaplı kendinden yapışkanlı polimer bitüm bant, oluklu formun şeklini alarak yüzeye oturur ve kaçağı doğrudan keser. Levha UV altında kurumuş, kırılganlaşmış ve bozulma bant ölçeğini aşmışsa iki seçenek kalır: levhayı komple değiştirmek veya çatının tamamını poliüretan likit membranla eksiz biçimde kaplamak.
Önce deliğin cinsi ayrılır, çünkü sac çatıda üç ayrı kaçak yolu vardır: contası kavrulmuş ve yuvası genişlemiş vida delikleri, ayrılmış bini hatları, korozyonun inceltip deldiği yüzeyler. Üçünde de kalıcı çözüm dolgu değil kapsüllemedir; pas önce korozyon dönüştürücüyle pasifize edilir, ardından vida dipleri likit poliüretanla tek tek sarılır ve bini hatları yüksek esneklikli poliüretan ya da MS polimer likitle kalın tabaka halinde mühürlenir. Silikon, zift bandı ve poliüretan köpük metalin genleşme hızına ayak uyduramadığı için birkaç ay içinde çatlayıp kopar.
Olur; yaz güneşinde trapez sac yüzey sıcaklığı 70 ila 80 santigrat dereceye kadar çıkar. Bu yalnızca iç mekân konforu meselesi değildir, çünkü ısınan metalde oksidasyon hızlanır ve genleşme büzülme döngüsü vida yuvalarını büyütür. Isıyı düşürmenin iki yolu vardır: güneş ışınımını geri yansıtan açık renkli likit kaplama veya sacın altına yalıtım katmanı getiren sandviç panel çözümü.
Ayıraç, akıtan yerin ek yeri olup olmadığıdır. Gövde sağlam ve sızıntı yalnız ek noktasındaysa silikon yerine poliüretan mastik, bitümlü bant veya likit membranla onarım yeterlidir. Ek yerleri boyunca yaygın açılma, contaların çürümesi veya güneş altında deforme olmuş bir gövde varsa onarım her mevsim tekrarlanır; kalıcı çözüm, şantiyede binanın boyuna göre tek parça çekilen eksiz oluk sistemidir. Sızıntının kaynağı tıkalı gider borusuysa hiçbir onarım işe yaramaz, önce hat açılır.
Hava çalışmaya elverişliyse müstakil bir evde çatı izolasyonu, membran yenilemesi veya kiremit aktarımı üç ila yedi gün alır. Çok bloklu bir sitede konstrüksiyonun sökülüp taşıyıcıların yenilendiği kapsamlı işler doksan güne kadar uzayabilir. Bu süreler takvim günü değil çalışma günüdür; yağışlı günler takvimden düşmez, iş gününden düşer.
Yapılır, ama malzeme değişir. Bitümlü membran soğukta kırılganlaştığı için kış uygulamalarında alevsiz sürülen likit poliüretan membranlar ya da tek katlı PVC ve TPO örtüler tercih edilir. Belirleyici koşul sıcaklıktan çok nemdir: zemin nemliyse aderans düşer, bu yüzden yağışsız bir hava penceresi beklenir ve zeminin nem oranı ürünün teknik föyündeki tolerans sınırının altına inmelidir.
Çatı ustalığı çok tehlikeli meslekler statüsündedir ve 31 Aralık 2025 tarihinden itibaren MYK "Çatı Ustası (Seviye 3)" belgesi olmayanların şantiyede çalışması yasaklanmıştır. Muafiyet dar bir çerçevededir: 3308 sayılı Mesleki Eğitim Kanunu kapsamındaki ustalık belgesi sahipleri veya ilgili mesleki ve teknik okul mezunları, alan uyumu şartıyla bu zorunluluğun dışındadır. Belgesiz usta çalıştırmak idari para cezasının yanında, kaza halinde asli kusur değerlendirmesini de beraberinde getirir.
Kural olarak hayır. İşi kendi yöntemiyle, kendi ekipmanıyla yürüten kayıtlı bir usta veya firmayla kurulan ilişki eser sözleşmesidir ve Yargıtay içtihatlarına göre iş sahibi bu kazadan sorumlu tutulmaz. Sorumluluk üç durumda doğar: işi sigortasız bir gündelikçiye yaptırmak, işin yöntemine talimat vererek karışmak, ya da kazaya doğrudan sebep olan bir eylemde bulunmak (örneğin çürük iskeleyi kendisi temin etmek).
EN 365 standardı, düşüş durdurma sistemlerinin en az yılda bir kez denetlenmesini zorunlu kılar. Kontrolde korozyon, mekanik hasar, halat gerginliği ve ankraj noktalarının yapısal bütünlüğü incelenir. Montaj sonrasında ise yük testi ve gerginlik indikatörü kontrolü yapılıp kurulum tutanağı düzenlenmesi, sistemi kullanacak ekiplere yüksekte çalışma ve acil durum kurtarma eğitimi verilmesi gerekir.
Yapılan iş taşıyıcı sisteme dokunmuyor, dış görünümü esaslı biçimde değiştirmiyor, binanın yüksekliğini ve toplam inşaat alanını artırmıyorsa ruhsat gerekmez. Kiremit aktarma, yalıtım yenileme, oluk ve baca dibi onarımı bu sınıfa girer; yine de işe başlamadan önce ilçe belediyesine basit tadilat izni dilekçesi verilir. Çatı eğimini değiştirmek, ahşap taşıyıcıyı çelikle değiştirmek veya çatı arasını kullanım alanına çevirmek esaslı tadilattır ve tadilat ruhsatı ister.
Başvuru, binanın bağlı olduğu ilçe belediyesinin İmar ve Şehircilik Müdürlüğüne yapılır. Belediye talebi yerinde veya dosya üzerinden inceleyip işin basit tadilat sınırları içinde kaldığını teyit eder, genellikle işgaliye bedelini tahsil ederek belirli bir süre için izin verir. Apartmanlarda dilekçeyi kat malikleri adına yönetici verir.
Basit tamirat kapsamındaki işlerde noter şartı yoktur; yazılı ve imzalı bir eser sözleşmesi tarafları bağlar. Esaslı tadilatta durum değişir: belediyeye sunulan tadilat ruhsatı dosyasında mal sahibi ile müteahhit arasındaki noter onaylı inşaat sözleşmesi de istenir. Yani noter zorunluluğu sözleşmenin geçerliliğinden değil, ruhsat dosyasının evrak listesinden doğar.
Taşınmaz yapılarda ayıptan doğan davalar, eserin teslim tarihinden itibaren 5 yılda zamanaşımına uğrar. Yüklenicinin ayıbı gizlemede ağır kusuru veya kastı varsa süre 20 yıla çıkar; hileli malzeme kullanmak ya da izolasyon katmanlarını kasten atlamak bu kapsamda değerlendirilir. Hiç yapılmamış ya da eksik yapılmış imalat ise ayıp değil temerrüt sayıldığı için 10 yıllık genel zamanaşımına tabidir.
Atığın lisanslı bertaraf tesisine ulaşmasından apartman yönetimi ile yüklenici birlikte sorumludur, bu yüzden yükün kimde olduğu sözleşmede yazılı olmalıdır. Uygulamada bertaraf ücretleri ve döküm makbuzlarının iş sahibine sunulması yükleniciye bırakılır, makbuz sunulmadan ara hakediş ödenmez. 2 tondan fazla atık üretiliyorsa belediyeden dört nüshalı atık taşıma ve kabul belgesi alınır; taşıma yalnızca izin belgeli araçlarla yapılır.
Rakam, taban alanına değil eğim ve saçak payıyla büyüyen gerçek yüzeye göre çıkar; 100 metrekare izdüşümlü bir yapının çatısı uygulamada 120 metrekareyi bulur. Bu ölçüde tam yenileme için ondulin veya ekonomik profil sacla 80.000 - 110.000 TL, shingle ya da standart Marsilya kiremitle 120.000 - 180.000 TL, premium kil kiremit veya kalın taşyünü sandviç panelle 200.000 TL ve üzeri bir bütçe konuşulur. Hasar sınırlıysa ve taşıyıcı sağlamsa iş tam yenileme değil aktarma kapsamında kalır; o zaman metrekare bedeli 290 - 380 TL bandına iner.
Kararı hasarın derinliği verir, tercih değil. Taşıyıcı karkas sağlamsa aktarma yeterlidir: kiremitler kaldırılır, sağlamları ayrılır, altındaki örtü yenilenir, kırılanlar tamamlanır. Ahşap karkasta yoğun çürüme varsa ya da yalıtım işlevini yitirip bina karkasına zarar vermeye başlamışsa yenileme kaçınılmazdır. Ekonomik eşik şudur: kısmi onarımın maliyeti yeni bir çatının yapım maliyetinin yüzde kırkına ulaştığında onarımı sürdürmek mantığını yitirir.
Oluk, dere ve iniş borusu işleri metrekare üzerinden değil metretül, yani uzunluk üzerinden fiyatlanır ve büyük ölçüde projeye özeldir; gizli dere onarımı ile açıkta duran eksiz oluk değişimi aynı işçiliği istemez. Bütçe içindeki payı küçük görünse de faydası yüksektir, çünkü çatı kaynaklı sızıntıların büyük bölümü geniş kaplama yüzeyinden değil bu drenaj hattından ve baca dibi gibi düğüm noktalarından çıkar. Bu yüzden keşifte oluk ve dere kalemi ayrı metraj olarak yazılır.
Bitümlü membran, OSB levha, sandviç panel ve polistiren gibi kalemler döviz kuruna ve Brent petrol fiyatına bağlı olduğu için fiyatlar saatler içinde değişebiliyor. Bu yüzden teklifin geçerlilik süresi kısa tutulur ve malzeme bağlantısı teklif alındıktan hemen sonra yapılır. Sözleşmede fiyat farkı klozu varsa neye bağlandığı önemlidir: resmi endekse bağlı bir kloz ölçülebilir, yüklenicinin beyanına bırakılan kloz rakamı fiilen açık uçlu hale getirir.
Çatı onarımı ve yenilemesi demirbaş, yani binanın ömrünü uzatan yapısal bir yatırım giderdir; külfeti mülkiyeti elinde tutan ev sahibine aittir. Kiracının ödediği aidat, ortak elektrik ve su, asansör bakımı, kapıcı ve temizlik gibi rutin işletme kalemlerini kapsar. Ev sahibi uygun süre tanınmasına rağmen onarımı yaptırmazsa kiracı, Türk Borçlar Kanunu'nun 306. maddesine dayanarak masrafı kendisi karşılayıp kira bedelinden mahsup edebilir; ancak bunun için önce yazılı ihbar, sonra belgelenmiş harcama ve son olarak yazılı mahsup bildirimi sırasının tamam olması gerekir.
Katılır. Kat Mülkiyeti Kanunu'nun 20. maddesinin (c) bendi, kat malikinin ortak yerlerdeki kullanma hakkından vazgeçerek veya bağımsız bölümünün konumu nedeniyle bunlara ihtiyacı olmadığını ileri sürerek gider payını ödemekten kaçınamayacağını açıkça düzenler. Zemin kattaki dükkân çatıya hiç çıkmasa bile, çatıdan sızan suyun kolon ve donatıya ulaşıp binanın statik ömrünü kısaltması onu da doğrudan ilgilendirir. Yönetim planına konulan tam muafiyet maddeleri ise Yargıtay tarafından hakkın kötüye kullanılması sayılabiliyor ve Sulh Hukuk Mahkemesinde iptal edilebiliyor.
Masraf kat maliklerinin, işin yürütülmesi yöneticinindir. Yöneticinin asli edimi ana yapının korunması ve onarımıdır; çatının su alması gibi acil hâllerde genel kurulu beklemeden onarımı yaptırmakla görevlidir. Yıllarca çatı için bütçe topladığı hâlde parayı başka kalemlere aktaran veya görevini açıkça ihmal eden yöneticiye karşı, Kat Mülkiyeti Kanunu'nun 38. maddesi ve vekâlet ilişkisi uyarınca tazminat davası açılabilir. Binada yönetim yoksa veya hareketsiz kalıyorsa, zarar gören malik onarımı projeye uygun biçimde kendi yaptırıp masrafı arsa payları oranında diğerlerinden isteyebilir.
Dilekçe Sulh Hukuk Mahkemesine verilir ve amacı ödeme talebi değil, mevcut durumun onarıma başlanmadan önce resmi raporla kayda geçirilmesidir. Metinde yağış mevsimi ve sağlık riski gibi aciliyet unsurları vurgulanarak hızlı bir keşif günü istenir. Bilirkişiden dört hususun ayrı ayrı raporlanması talep edilir: zararın çatıdan mı iç tesisattan mı kaynaklandığı, hasarın acilen onarılmasının zorunlu olup olmadığı, onaylı projeye uygun kalıcı onarımın piyasa rayicine göre maliyeti ve iç mekândaki boya, parke, mobilya hasarının ayrı parasal karşılığı.
Kaynaklar ve Yasal Dayanaklar
Sayfadaki mevzuat, içtihat, teknik standart ve resmî istatistik dayanakları metin içinde köşeli parantezle işaretlenmiştir. Metrekare bantları, süre aralıkları ve işçilik payları saha gözlemiyle kurulur; bu liste rakamın kendisini değil, işin uymak zorunda olduğu kuralı gösterir. Standart metinleri telifli olduğu için numarayla anılır ve TSE kataloğundan edinilir.
- 1EN 13051 · AAMA 501.2 · ISO 9972kontrollü su testi ve hava geçirimsizliği ölçümü · kritik detayın metresine dakikada 5 litre sabit debi · blower door 50 Pascal basınç farkıCEN / AAMA / ISO
- 2TS EN 13859-1Su yalıtım örtüleri — Esnek örtülerin tarifleri ve özellikleri: çatı örtüsü altlıkları · nefes alan buhar dengeleyici örtülerTSE
- 3IARC / Dünya Sağlık Örgütü — Grup 1 kanserojenlerasbest lif ailesinin kesin kanserojen sınıflandırması · mezotelyoma, akciğer kanseri ve asbestozis ilişkisiIARC
- 4Mesleki Yeterlilik Kurumu — Çatı Ustası (Seviye 3)çok tehlikeli meslekler kapsamında belgelendirme zorunluluğu · 31.12.2025'ten itibaren belgesiz çalışma yasağı · 3308 sayılı Mesleki Eğitim Kanunu kapsamındaki ustalık belgesi ve ilgili okul diploması muafiyetiMYK
- 5EN 795 (Tip A-E) · CEN/TS 16415 · EN 353-1, EN 353-2 · EN 365yüksekte çalışmada ankraj cihazları, yatay ve dikey yaşam hattı sistemleri, tekil ankrajda 12 kN taşıma eşiği ve yılda en az bir periyodik denetimCEN
- 6Yargıtay Hukuk Genel Kurulu ile 10., 15. ve 21. Hukuk Dairelerieser sözleşmesinin ifası sırasındaki iş kazasında iş sahibinin sorumluluğu · bağımlılık unsuru ve hizmet - eser sözleşmesi ayrımına dair yerleşik içtihatYargıtay
- 75510 sayılı Sosyal Sigortalar ve Genel Sağlık Sigortası Kanunu, m. 21iş kazasında Kurumun yaptığı ödemeleri kusurlu işverene ve üçüncü kişilere rücu etmesi · on yıllık zamanaşımımevzuat.gov.tr
- 8Anayasa Mahkemesi kararı — rücu alacağında ilk peşin sermaye değerigelirlerde yıllar içinde oluşan artışların işverenden istenememesi · iç tavanın ilk peşin sermaye değerinde dondurulması · TRH 2010 yaşam tablosu, %5 teknik faizAYM
- 9Planlı Alanlar İmar Yönetmeliğibasit tamirat ve tadilat ile esaslı tadilat ayrımı · m. 40 çatı eğimi ve mahya yüksekliği · 01.07.2026 tarihli ve 33297 sayılı Resmî Gazete'de yayımlanan değişiklikler (m. 5, 22, 34, 54 ve geçici 7)Resmî Gazete
- 103194 sayılı İmar Kanunu, m. 32 ve 42ruhsatsız veya ruhsata aykırı yapıda yapı tatil zaptı, idari para cezası ve yıkım kararımevzuat.gov.tr
- 11TS 498 · TS EN 1991 (Eurocode) · Türkiye Bina Deprem Yönetmeliğistatik projede hesaplanan ölü, hareketli, kar, rüzgâr ve sismik yükler · açık alanda çatı altı kaldırma kuvveti (uplift)TSE / Resmî Gazete
- 126098 sayılı Türk Borçlar Kanunu, m. 470 ve devamıeser sözleşmesi · m. 471 özen ve sadakat borcu · ayıplı iş, gizli ayıp ve yirmi yıllık ağır kusur zamanaşımı · m. 54 ve 55 bedensel zararın belirlenmesimevzuat.gov.tr
- 13TÜİK — İnşaat Maliyet EndeksiTürkiye İstatistik Kurumu · aylık bülten · işçilik ve malzeme alt endekslerinin yıllık değişimiTÜİK
- 14TCMB — döviz kuru ve ithalat fiyatı geçişkenliği çalışmalarıTürkiye Cumhuriyet Merkez Bankası · kur şokunun rafine petrol ürünleri ile kimya ve plastik imalatına geçiş katsayısıTCMB
- 15Yüksek Fen Kurulu Başkanlığı — İnşaat ve Tesisat Birim FiyatlarıÇevre, Şehircilik ve İklim Değişikliği Bakanlığı · yıllık rayiç ve poz analizleri · ahşap çatı üzerine oluklu bitümlü levha örtüsü pozu 15.325.1102yfk.csb.gov.tr
- 16213 sayılı Vergi Usul Kanunu, m. 262, 272 ve 313maliyet bedeli, iktisadi kıymeti artıran giderlerin aktifleştirilmesi ve amortisman · binalarda 50 yıl faydalı ömür, %2 oran · fevkalade amortismanmevzuat.gov.tr
- 17634 sayılı Kat Mülkiyeti Kanunum. 4 çatı, baca, dam terası ve yağmur oluklarının mutlak ortak yer sayılması · m. 19 esaslı onarım ve proje değişikliği · m. 20 arsa payı oranında gider · m. 28 yönetim planı · m. 42 faydalı yenilik · m. 44mevzuat.gov.tr
- 18Yargıtay 20. Hukuk Dairesi, 2019/1742 E. · 2019/3845 K.projesinde düz teras görünen binaya çelik konstrüksiyonlu kiremit çatı yapılması · esaslı mimari proje değişikliğinde oybirliği ve onaylı yeni proje şartıYargıtay
- 197579 sayılı Kanun22.05.2026 tarihli Resmî Gazete · toplu yapılarda yönetim planı değişikliğinde 4/5 çoğunluğun 2/3'e indirilmesi · işletme projesi onaylanmadan avans toplama yetkisinin kısıtlanmasıResmî Gazete
- 206098 sayılı Türk Borçlar Kanunu, m. 301, 305 - 307 ve 316kiraya verenin kiralananı kullanıma elverişli bulundurma borcu · sonradan doğan ayıp, ayıbın giderilmesi, kira bedelinden indirim ve mahsup · kiracının özenle kullanma borcumevzuat.gov.tr
- Hazırlayan
- catiustasiyiz.com.tr İçerik Ekibi · Hakkımızda
- Teknik kontrol
- Adnan Köybaşı
- Rakamların dayanağı
- İzin sınıfları ve ruhsat dosyası Planlı Alanlar İmar Yönetmeliği ile 3194 sayılı İmar Kanunu'ndan; sözleşme, garanti ve kira hükümleri 6098 sayılı Türk Borçlar Kanunu'ndan; ortak gider ve karar yeter sayıları 634 sayılı Kat Mülkiyeti Kanunu ile Yargıtay içtihatlarından; iş güvenliği ölçüleri EN 795 ailesi ve EN 365'ten; birim fiyat pozları Yüksek Fen Kurulu listelerinden; işçilik ile malzeme makası TÜİK inşaat maliyet endeksinden alınmıştır. Metrekare bantları usta ağından ve piyasa gözleminden derlenmiştir; teklif değil, teklifi okuma ölçüsüdür.
- Yöntem
- Altı bölümün her biri ayrı araştırıldı; tahribatsız test yöntemleri, malzemeye göre onarım mantığı, izin sınıfları, maliyet kalemleri ve karar yeter sayıları karşılaştırma tablolarında toplandı. Sayfadaki iki araç bu tabloların kendi verisiyle çalışır, dışarıdan katsayı almaz. Uygulama detayları ve arıza örüntüleri saha pratiğiyle karşılaştırılarak yazıldı.
- Son içerik kontrolü
- Ağustos 2026
